成都市新都区教育科学研究院附属小学是新都区委区政府为优化区域教育资源布局而新设的公办小学。
学校地址位于新都区宝光大道南段185号,原天元小学校址作为附小开校校区,将长期办学。
学校按计划逐年招生,计划5年内招齐6个年级累计不超过18个教学班。2021年秋招收一二年级。于2021年9月正式投用。

学校也在利用暑假期间对原天元小学进行翻修,将活动场地塑胶化,保障学生运动安全;将原有校内幼儿园迁出后的空间整体恢复为阅览空间和功能教室,保障学生学习空间;并将食堂升级扩容,新建电梯楼等等。

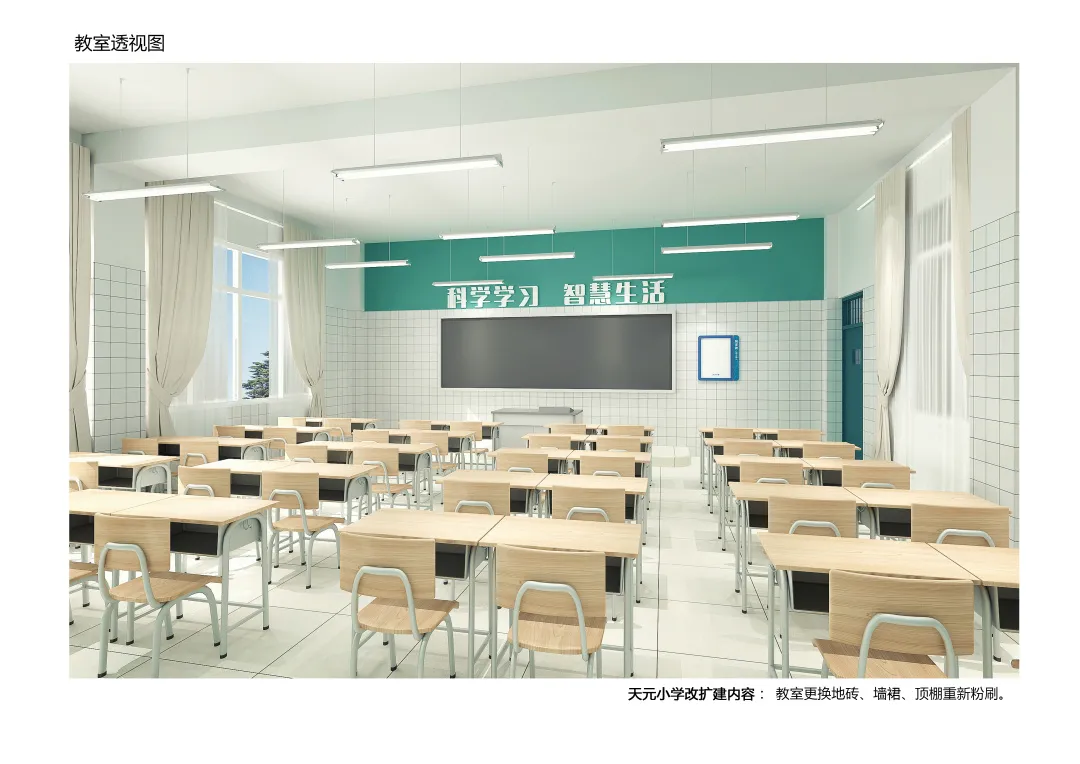

同时教室升级改造,地面、顶面、墙面重新装饰装修;设施设备全部按最新标准重新配备。
目前整个学校环境及硬件设施已焕然一新,将最终建设成为一所小而美的现代小书院,实现“与书为伴 向阳而生”的理想追求,打造家校共享的阅读空间。

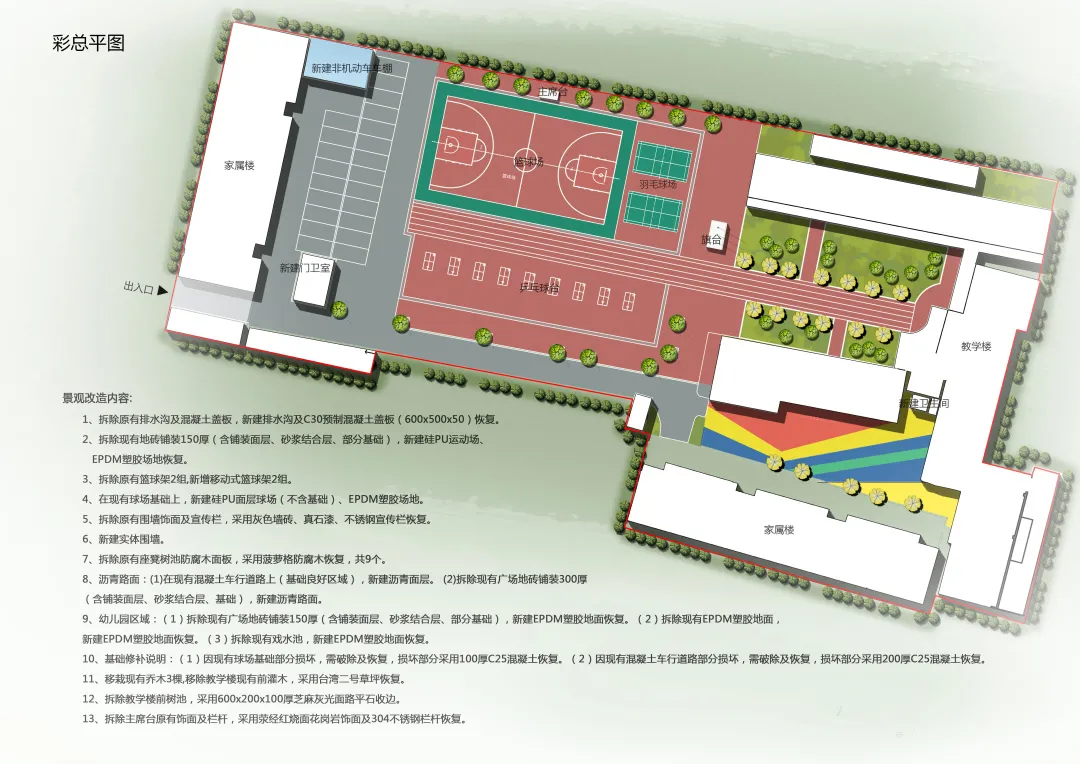

1、拆除原有排水沟及混凝土盖板,新建排水沟及C30预制混凝土盖板(600x500x50)恢复。
2、拆除现有地砖铺装150厚(含铺装面层、砂浆结合层、部分基础),新建硅PU运动场、EPDM塑胶场地恢复。
3、拆除原有篮球架2组,新增移动式篮球架2组。
4、在现有球场基础上,新建硅PU面层球场(不含基础)、EPDM塑胶场地。
5、拆除原有围墙饰面及宣传栏,采用灰色墙砖、真石漆、不锈钢宣传栏恢复。
6、新建实体围墙。
7、拆除原有座凳树池防腐木面板,采用菠萝格防腐木恢复,共9个。
8、沥青路面:(1)在现有混凝土车行道路上(基础良好区域),新建沥青面层。(2)拆除现有广场地砖铺装300厚(含铺装面层、砂浆结合层、基础),新建沥青路面。
9、幼儿园区域:(1)拆除现有广场地砖铺装150厚(含铺装面层、砂浆结合层、部分基础),新建EPDM塑胶地面恢复。(2)拆除现有EPDM塑胶地面,新建EPDM塑胶地面恢复。(3)拆除现有戏水池,新建EPDM塑胶地面恢复。
10、基础修补说明:(1)因现有球场基础部分掼坏,需破除及恢复,损吓部分来用100厚C25期凝土恢复。(2)因现有混凝土车行遒路部分损坏,需破除及恢复,损坏部分采用200厚C25混凝土恢复。
11、移栽现有乔木3棵,移除教学楼现有前灌木,采用台湾二号草坪恢复。
12、拆除教学楼前树池,采用600x200x100厚芝麻灰光面路平石收边。
13、拆除主席台原有饰面及栏杆,采用荥经红烧面花岗岩饰面及304不锈钢栏杆恢复。
【应许多粉丝要求建一个群聊方便大家聊天讨论,所以欢迎大家私信—城北发展讨论群。
欢迎各位片区的小伙伴讨论该地的发展规划,分享资讯 。】
版权声明:我们致力于保护作者版权,注重分享,被刊用文章【成都教科院附属学校(新都区2021秋新投入使用学校之一新都区教科院附属小学)】因无法核实真实出处,未能及时与作者取得联系,或有版权异议的,请联系管理员,我们会立即处理! 部分文章是来自自研大数据AI进行生成,内容摘自(百度百科,百度知道,头条百科,中国民法典,刑法,牛津词典,新华词典,汉语词典,国家院校,科普平台)等数据,内容仅供学习参考,不准确地方联系删除处理!;
工作时间:8:00-18:00
客服电话
电子邮件
beimuxi@protonmail.com
扫码二维码
获取最新动态
