关于合同无小事!
签合同是人们日常生活中经常遇到的事情,但在签订合同时有许多小细节如果被忽视了,一旦发生纠纷,会导致维权之路举步维艰,付出更多的成本,甚至导致自己的合法权利最终不能得到实现,正所谓“细节决定成败”,签订合同时一些看似无关紧要的小细节万万不可粗心大意,否则是容易吃大亏的。
签合同必须注意事项
在增值税环境下,企业管理的规范性将直接影响到企业税负水平。企业在合同条款方面谨慎操作,对防范税务风险尤为重要。以下是合同条款中应明确的要点,以及施工企业如何签合同更省税,让我们来了解一下吧。

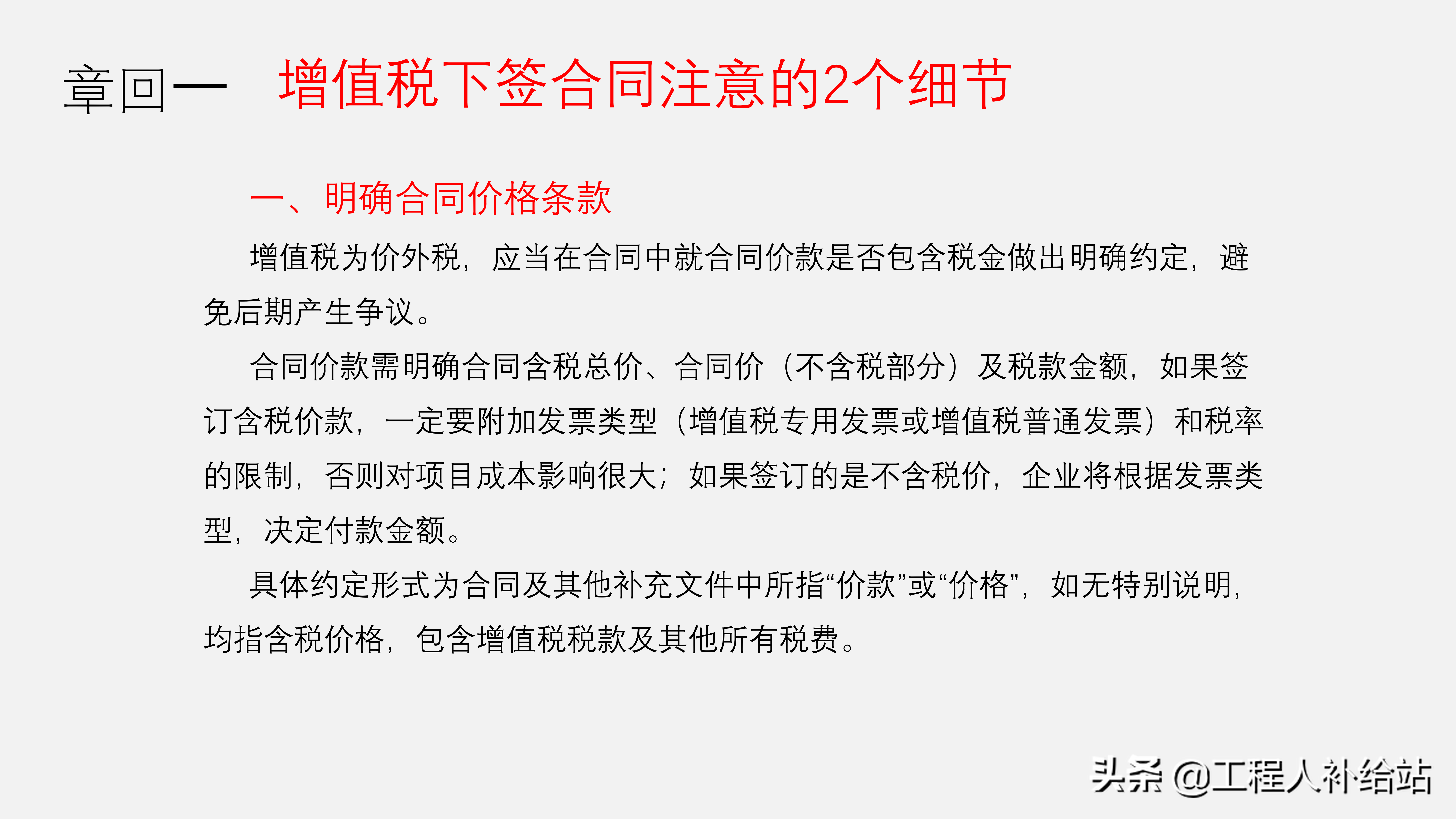

一、明确合同价格条款

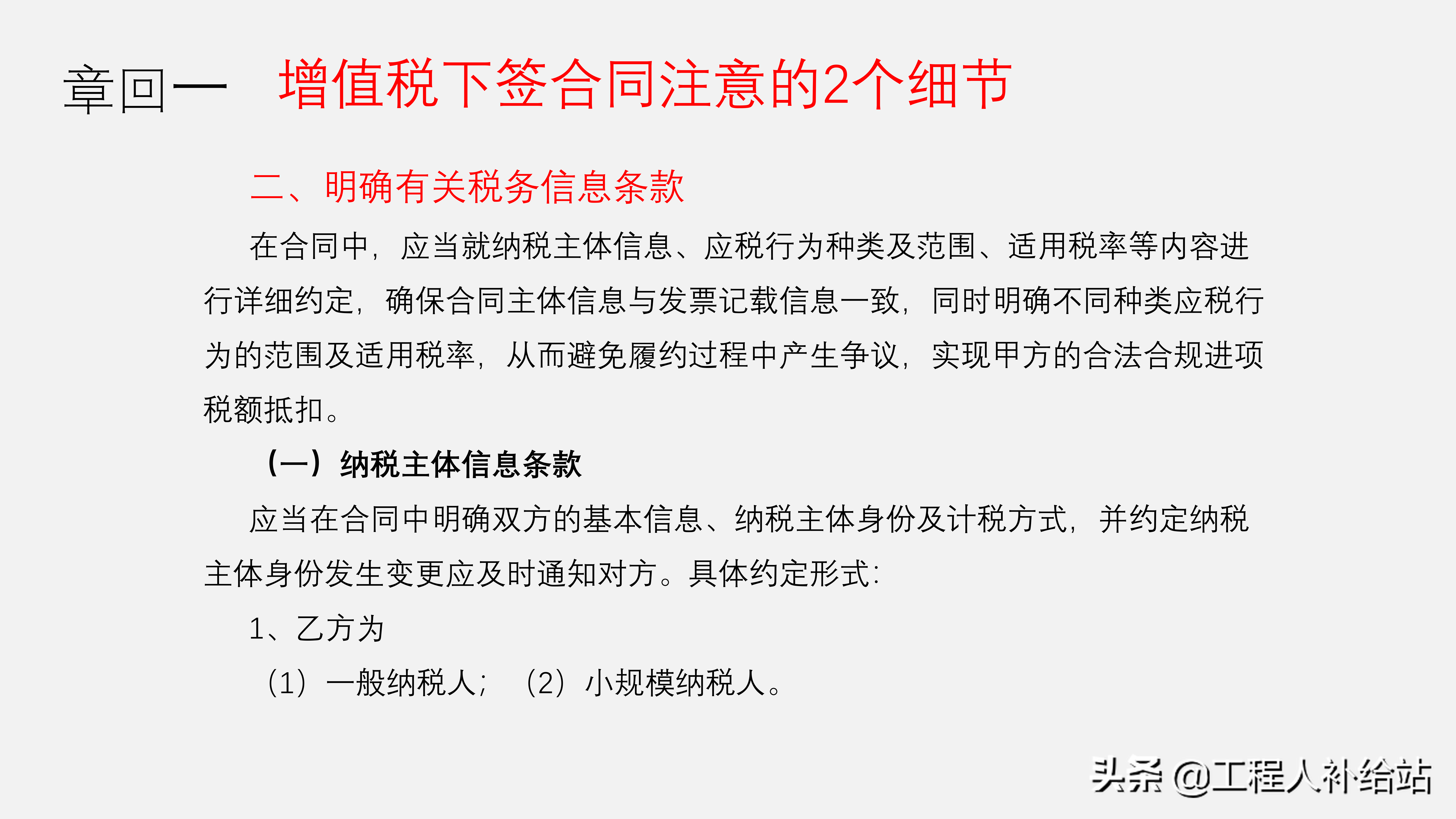

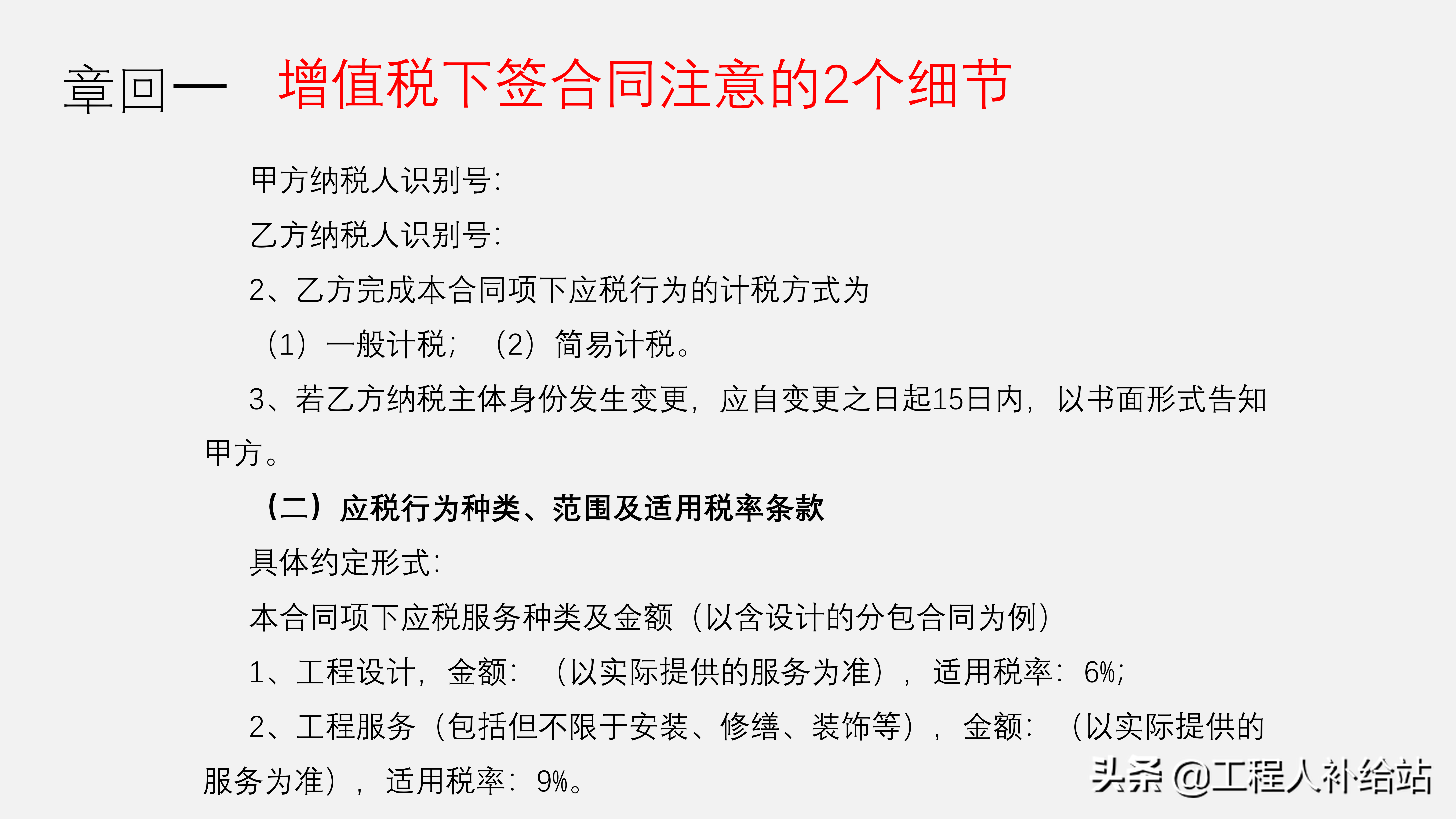

二、明确有关税务信息条款
建设工程施工合同是依法保护发承包双方权益的法律文件,是发承包双方在工程施工过程中的最高行为准则。为防范合同纠纷,在签订过程中,以下10个方面需要注意。

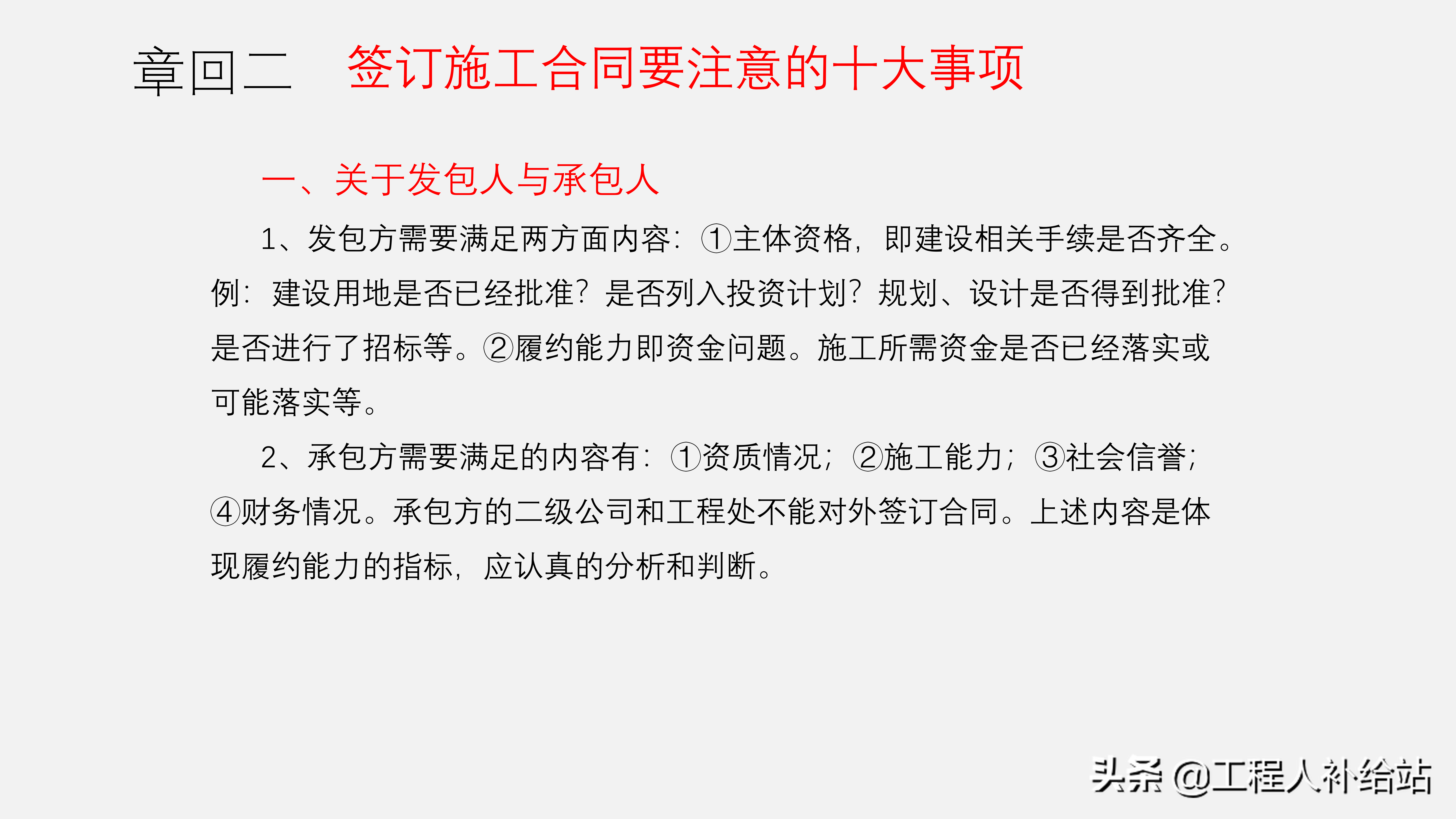

一、关于发包人与承包人

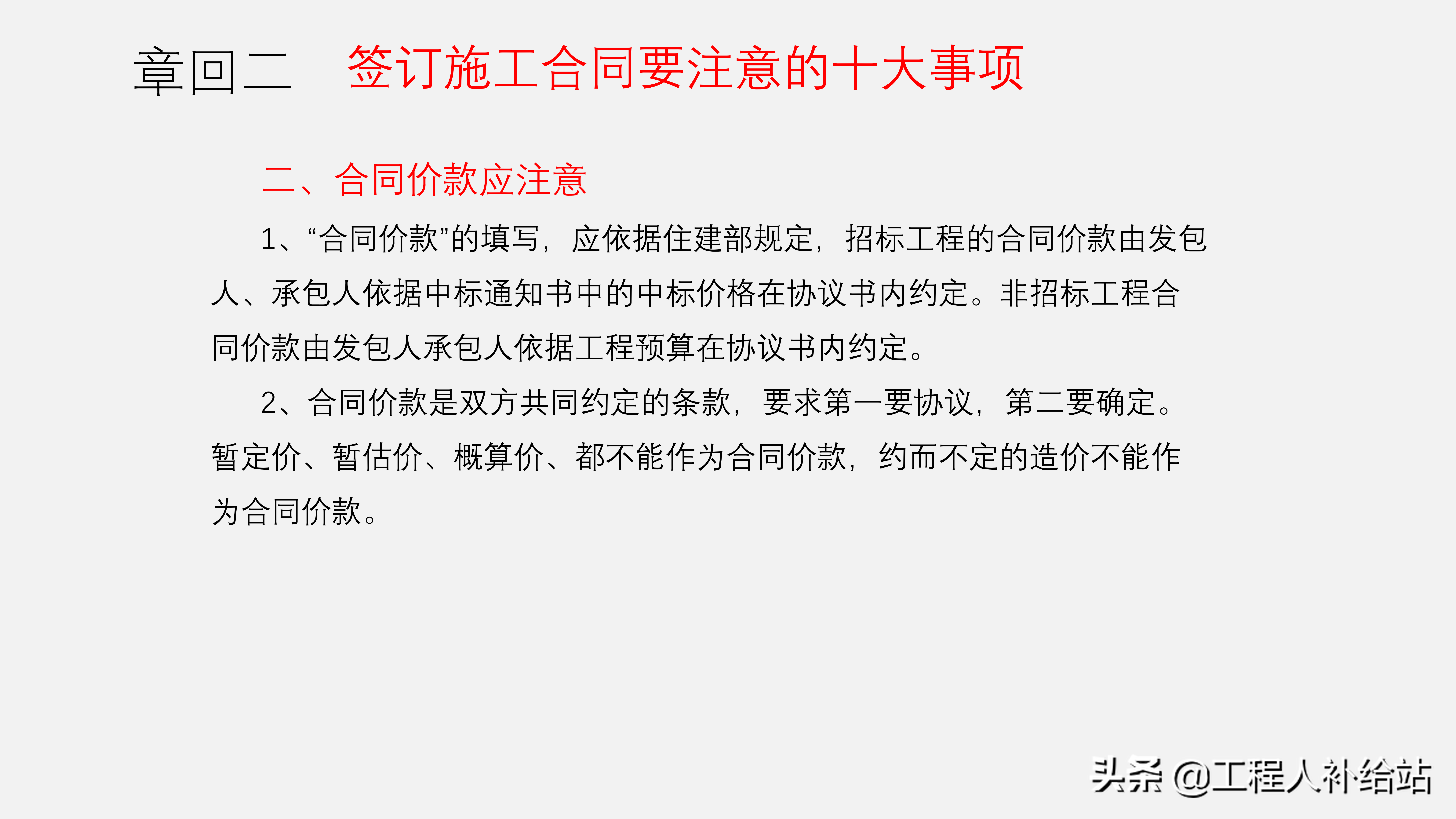

二、合同价款应注意

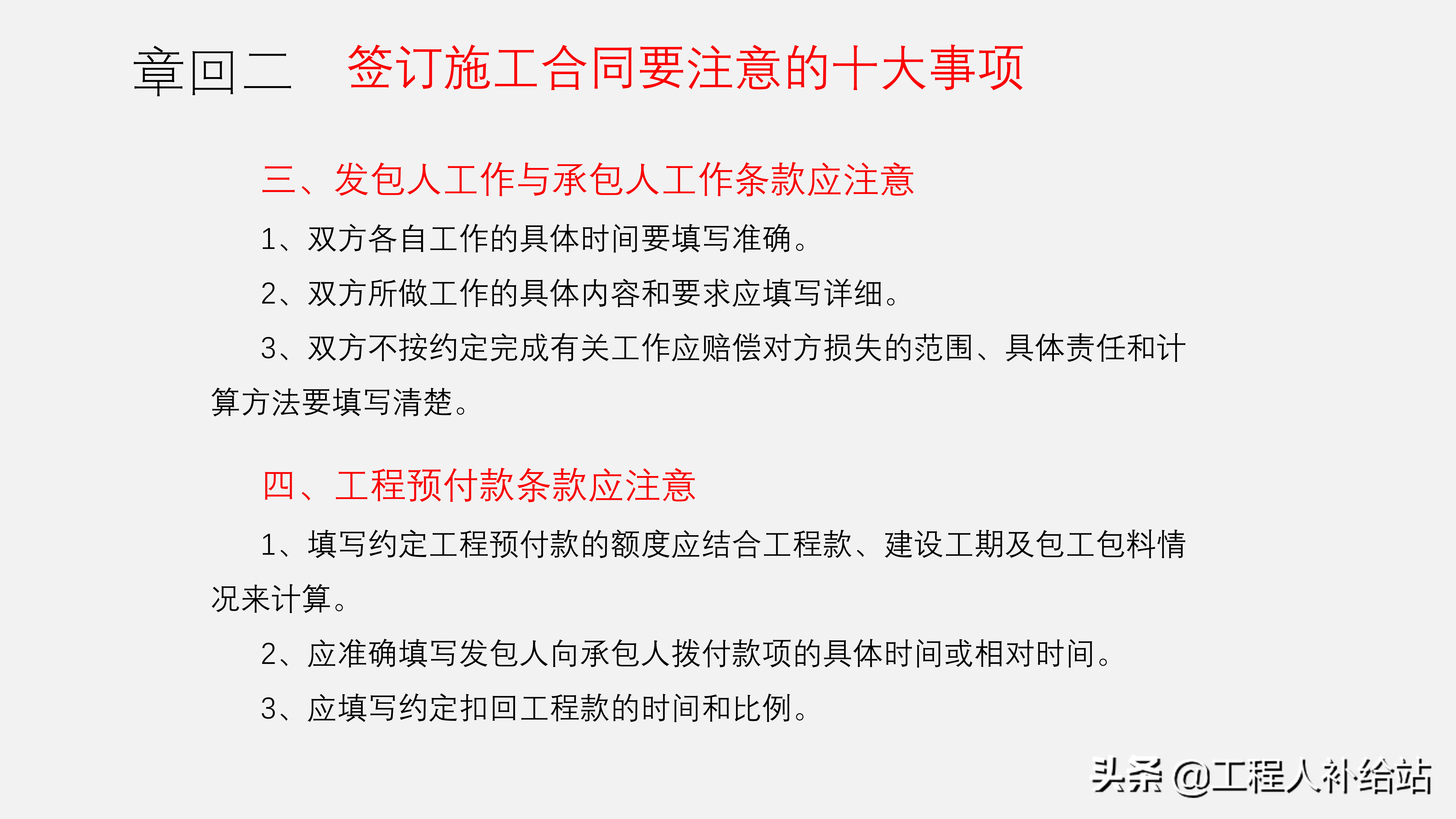

三、发包人工作与承包人工作条款应注意
四、工程预付款条款应注意

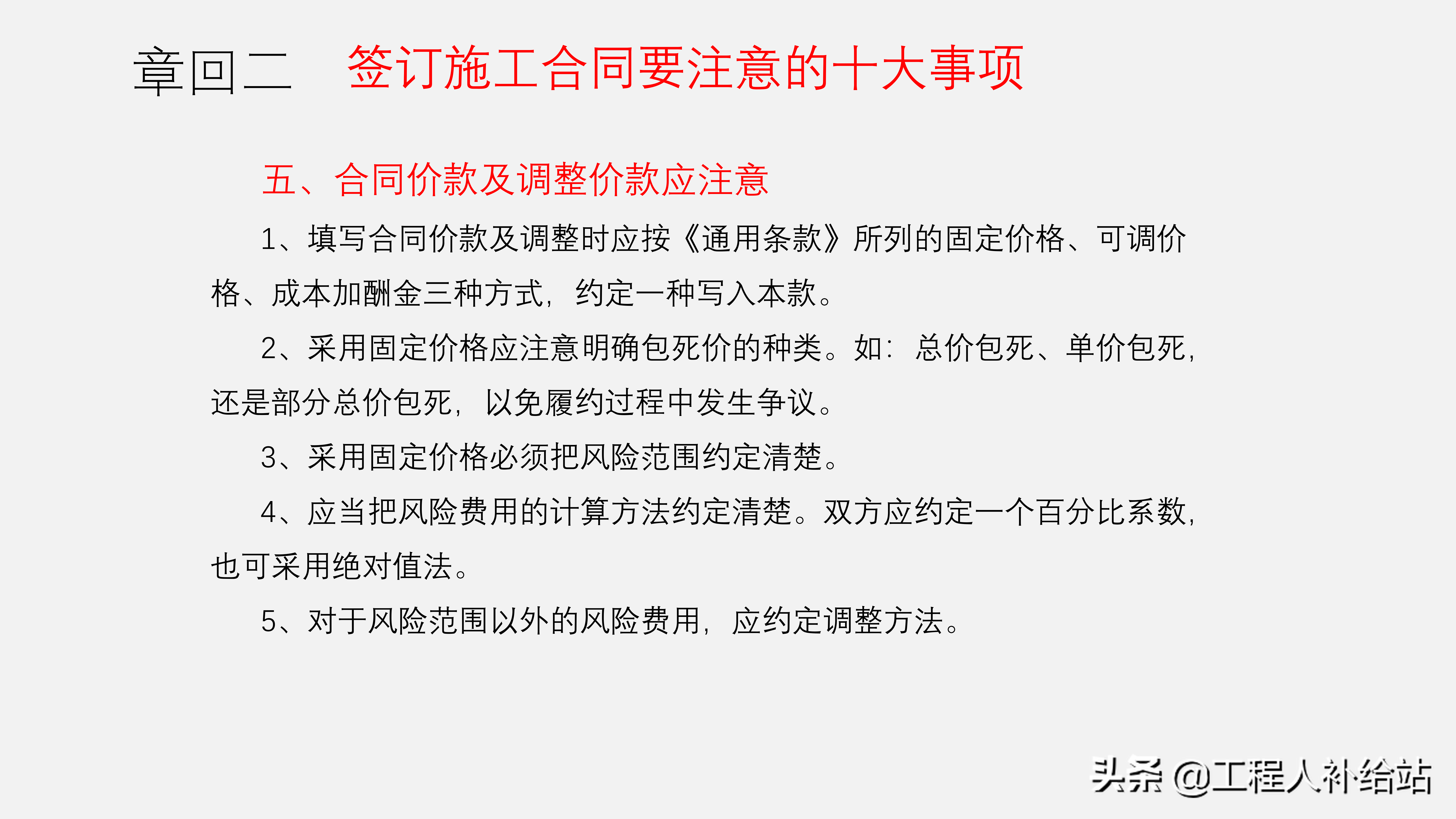

五、合同价款及调整价款应注意

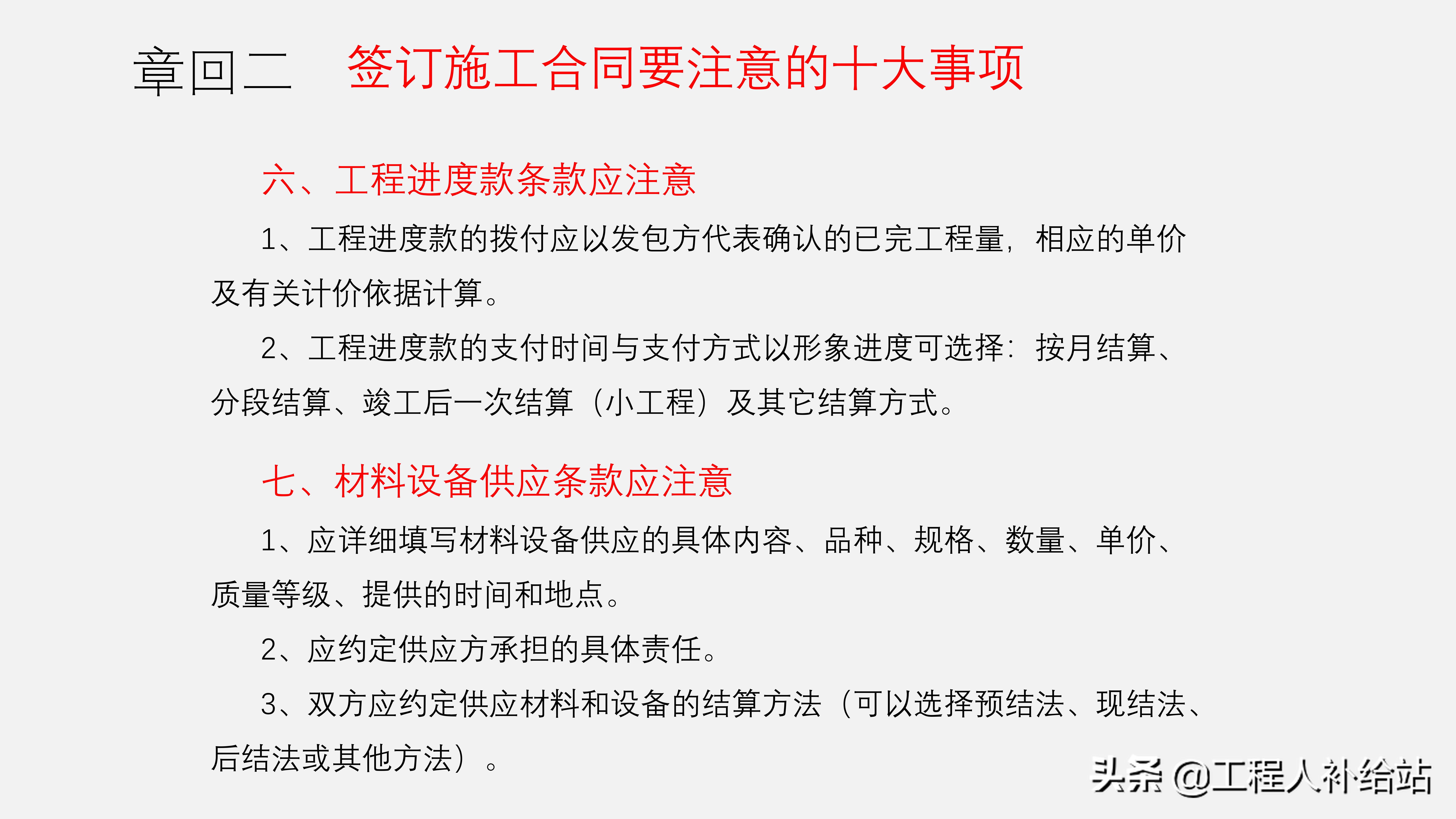

六、工程进度款条款应注意
七、材料设备供应条款应注意

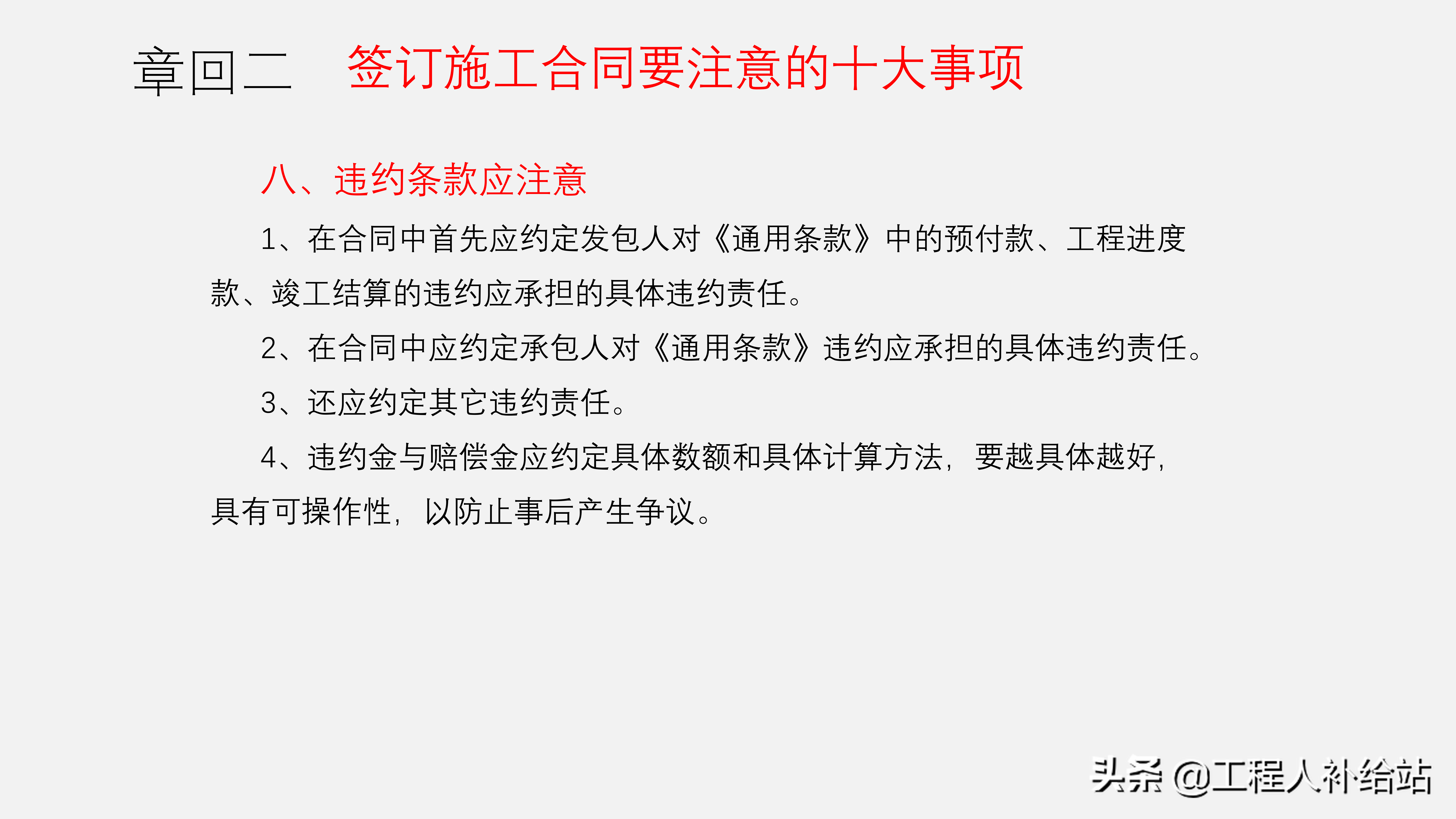

八、违约条款应注意

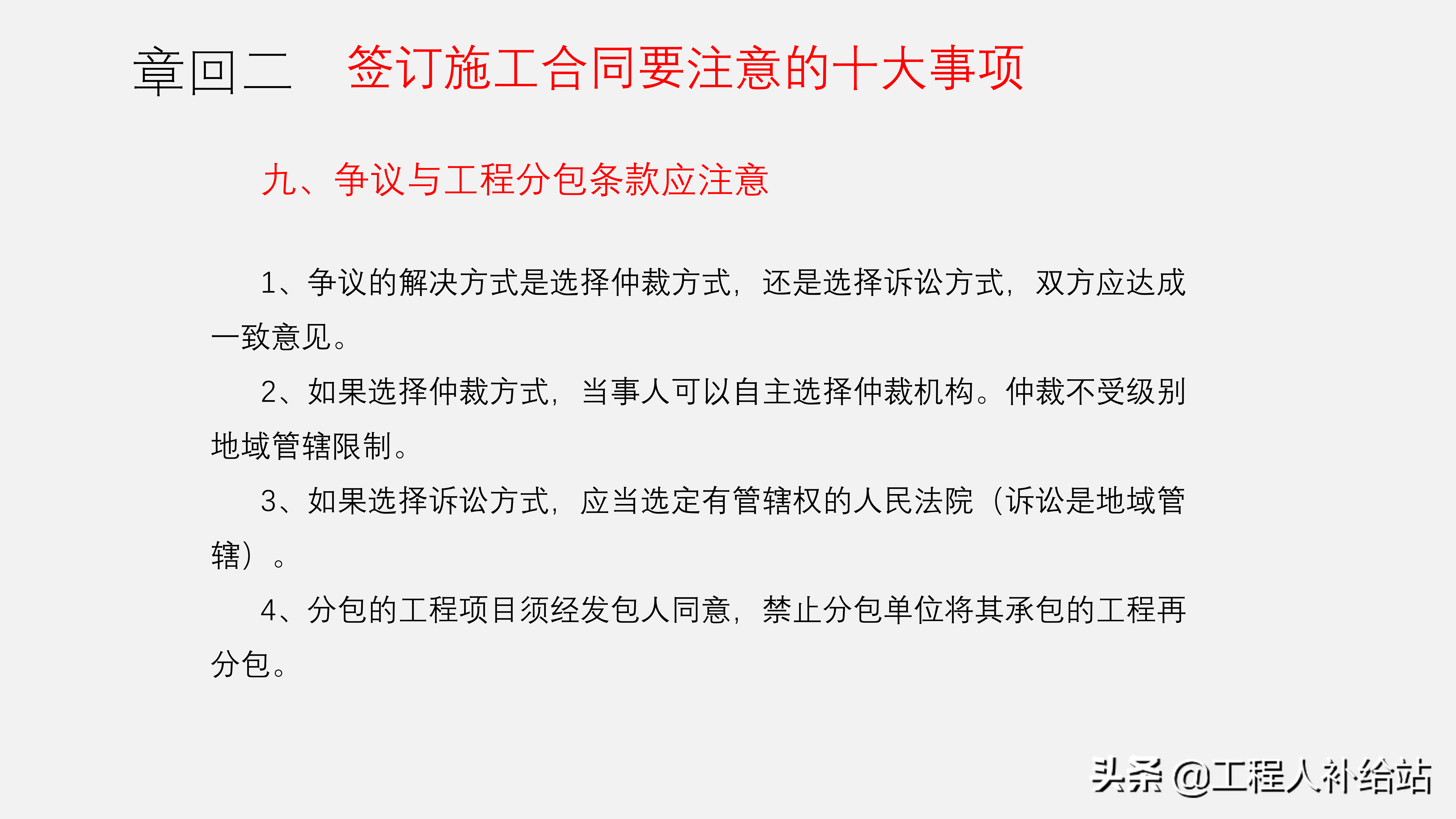

九、争议与工程分包条款应注意

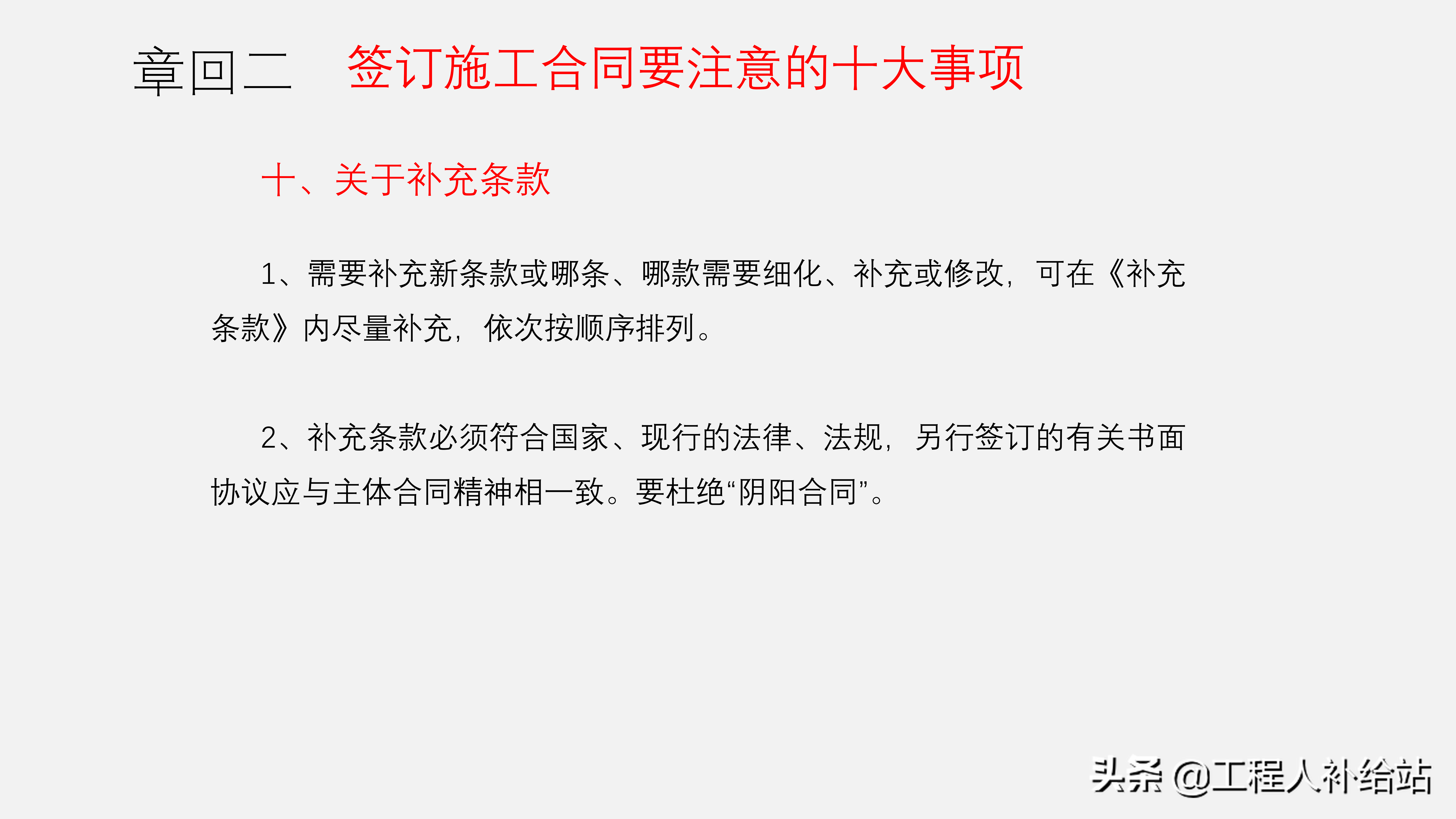

十、关于补充条款
近年来随着经济和社会的迅猛发展,建设工程施工合同纠纷案件频发,新情况、新问题层出不穷。为正确审理此类案件,省高院民事审判第一庭经深入调研,并广泛征求意见,现就此类案件审理中的一些突出问题作出解答,供办案时参考。

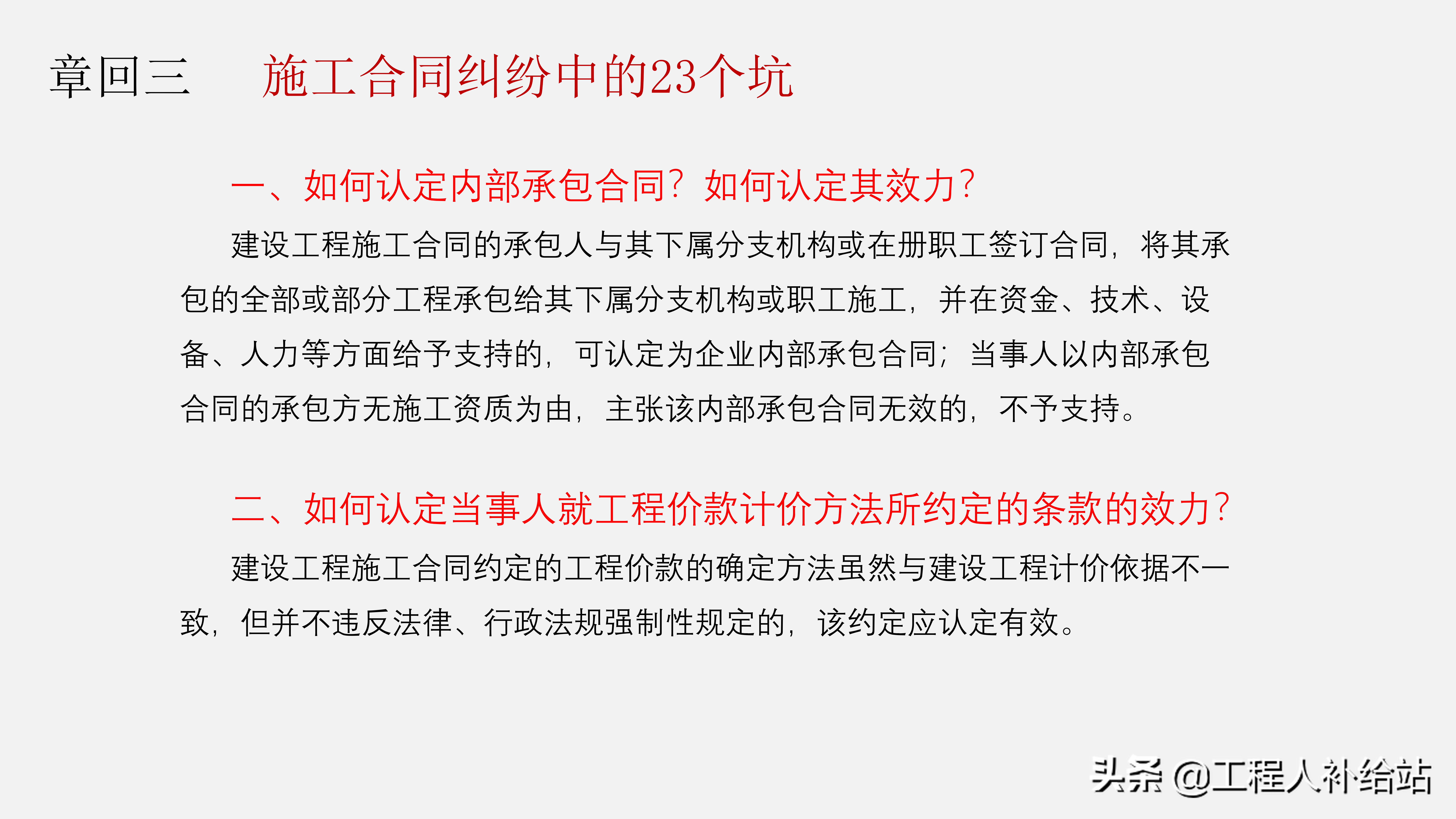

一、如何认定内部承包合同?如何认定其效力?
二、如何认定当事人就工程价款计价方法所约定的条款的效力?

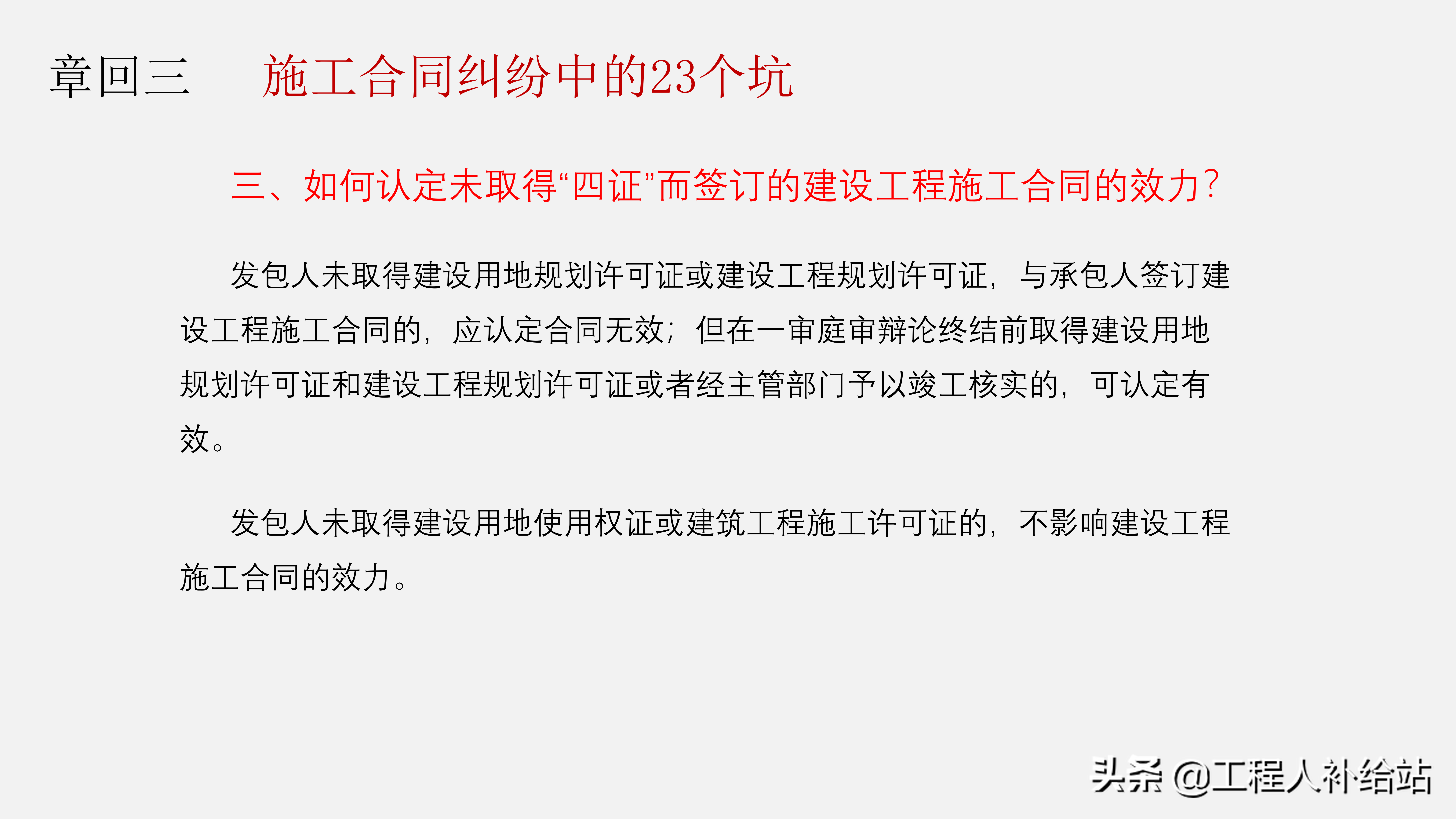

三、如何认定未取得“四证”而签订的建设工程施工合同的效力?

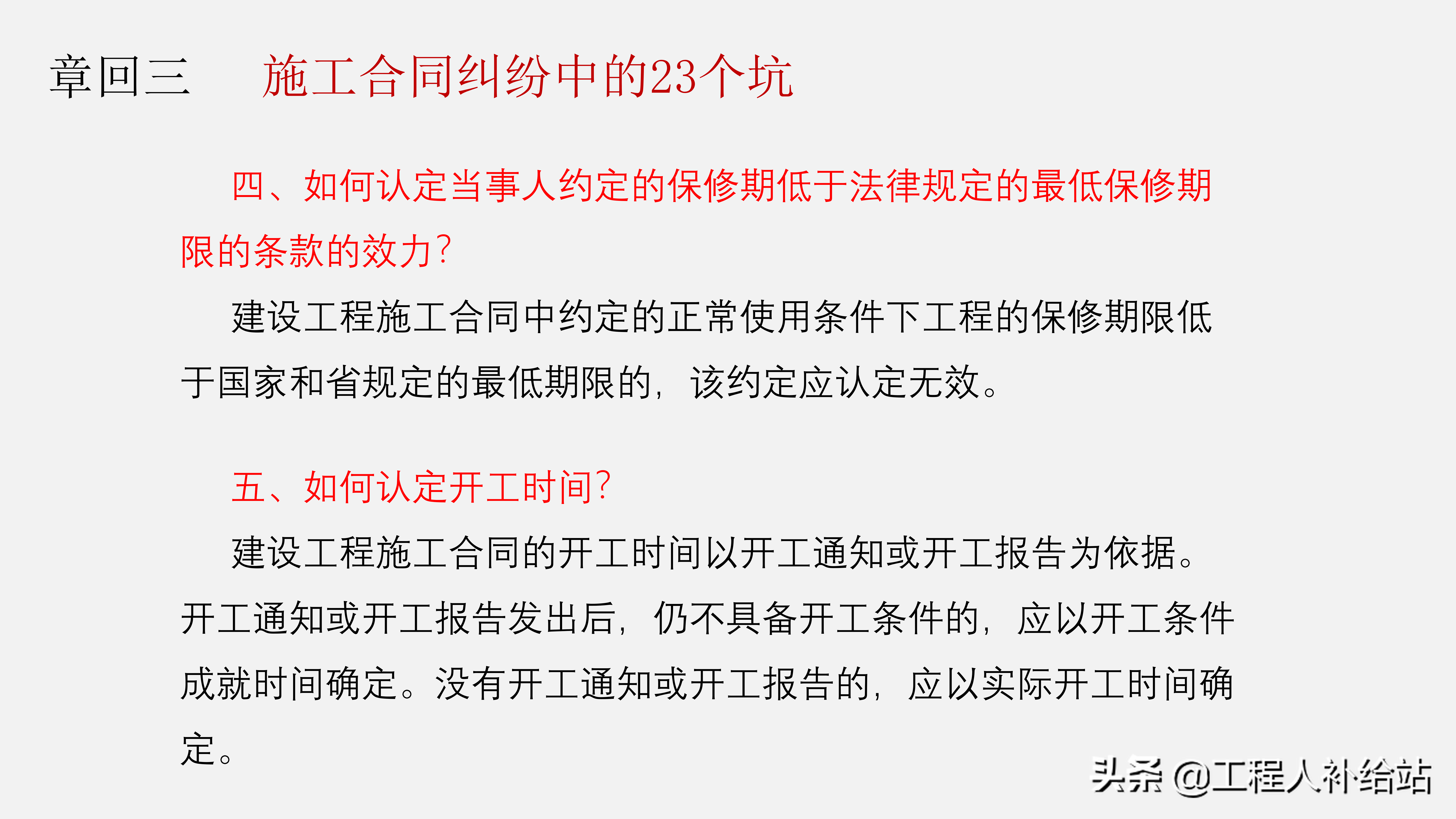

四、如何认定当事人约定的保修期低于法律规定的最低保修期限的条款的效力?
五、如何认定开工时间?

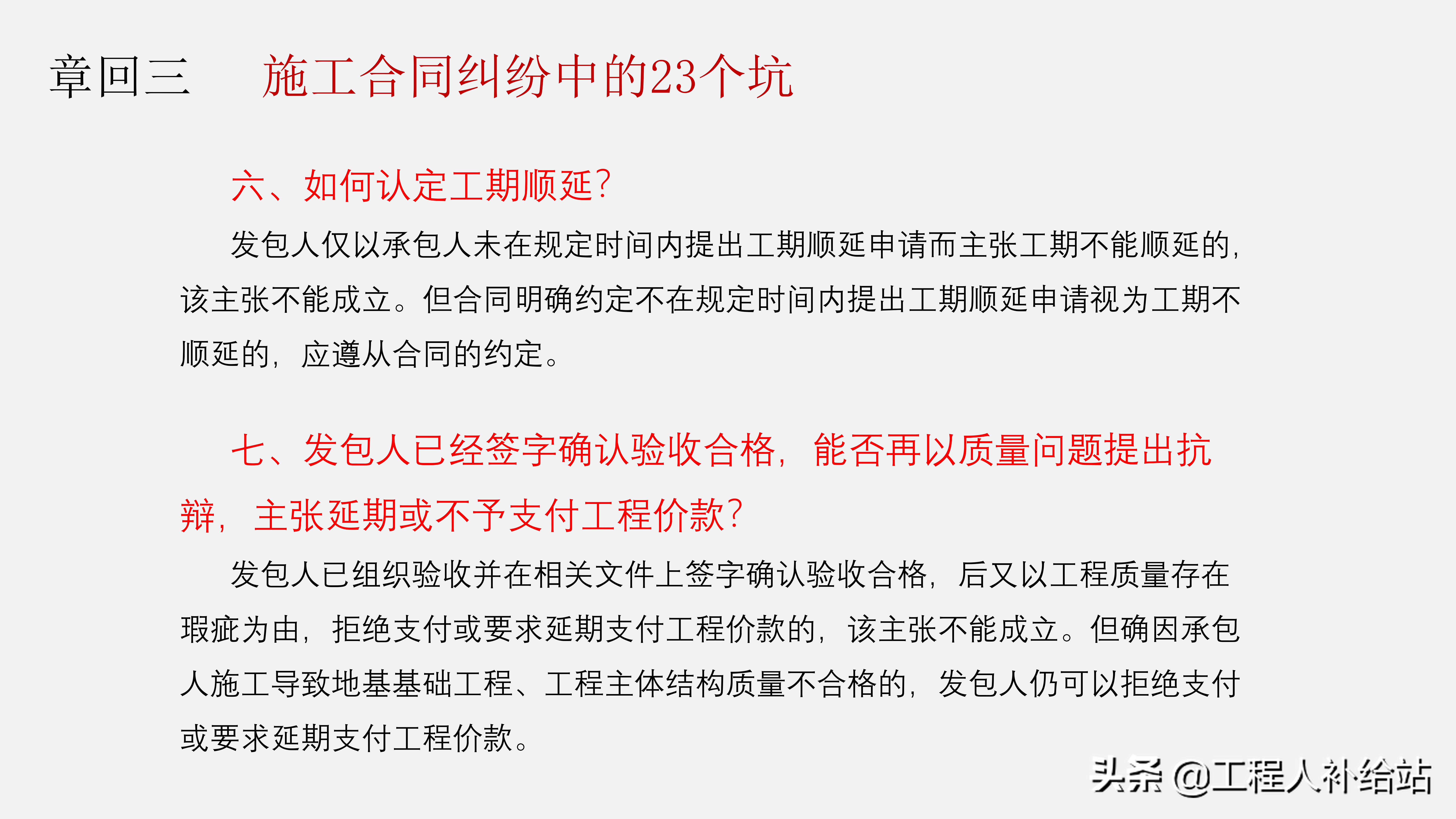

六、如何认定工期顺延?
七、发包人已经签字确认验收合格,能否再以质量问题提出抗辩,主张延期或不予支付工程价款?

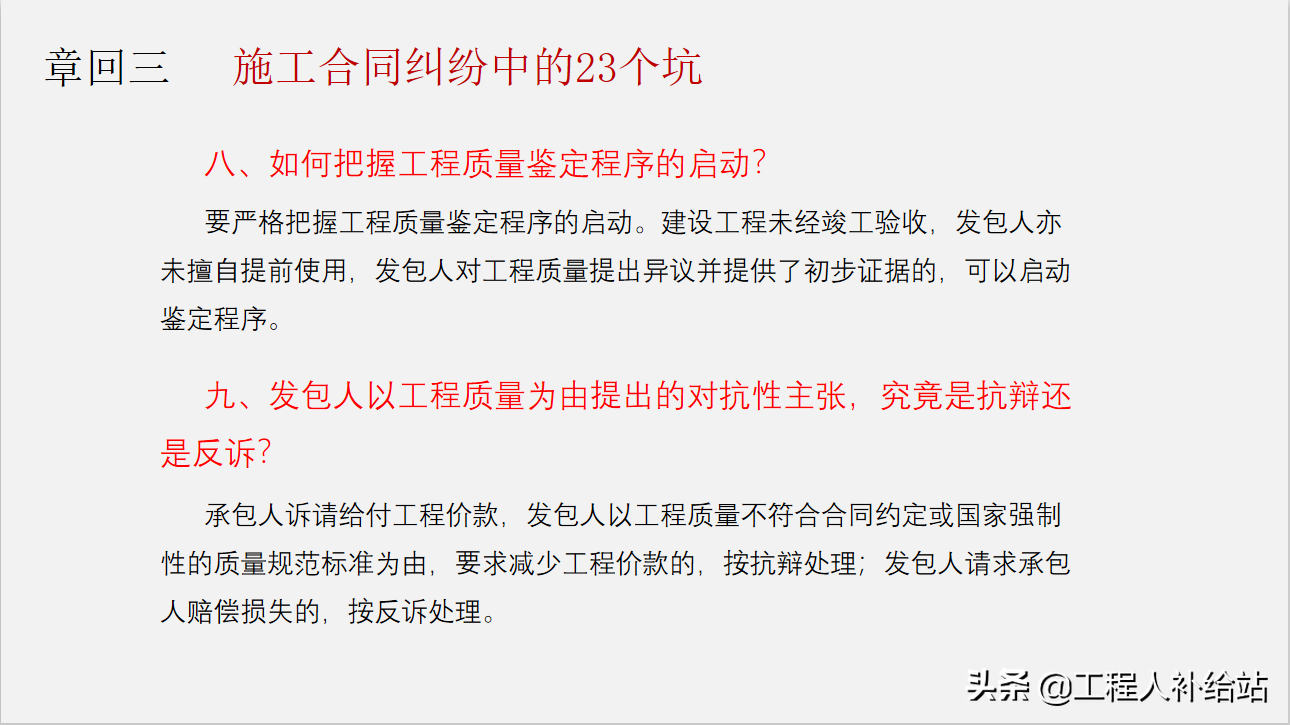

八、如何把握工程质量鉴定程序的启动?
九、发包人以工程质量为由提出的对抗性主张,究竟是抗辩还是反诉?

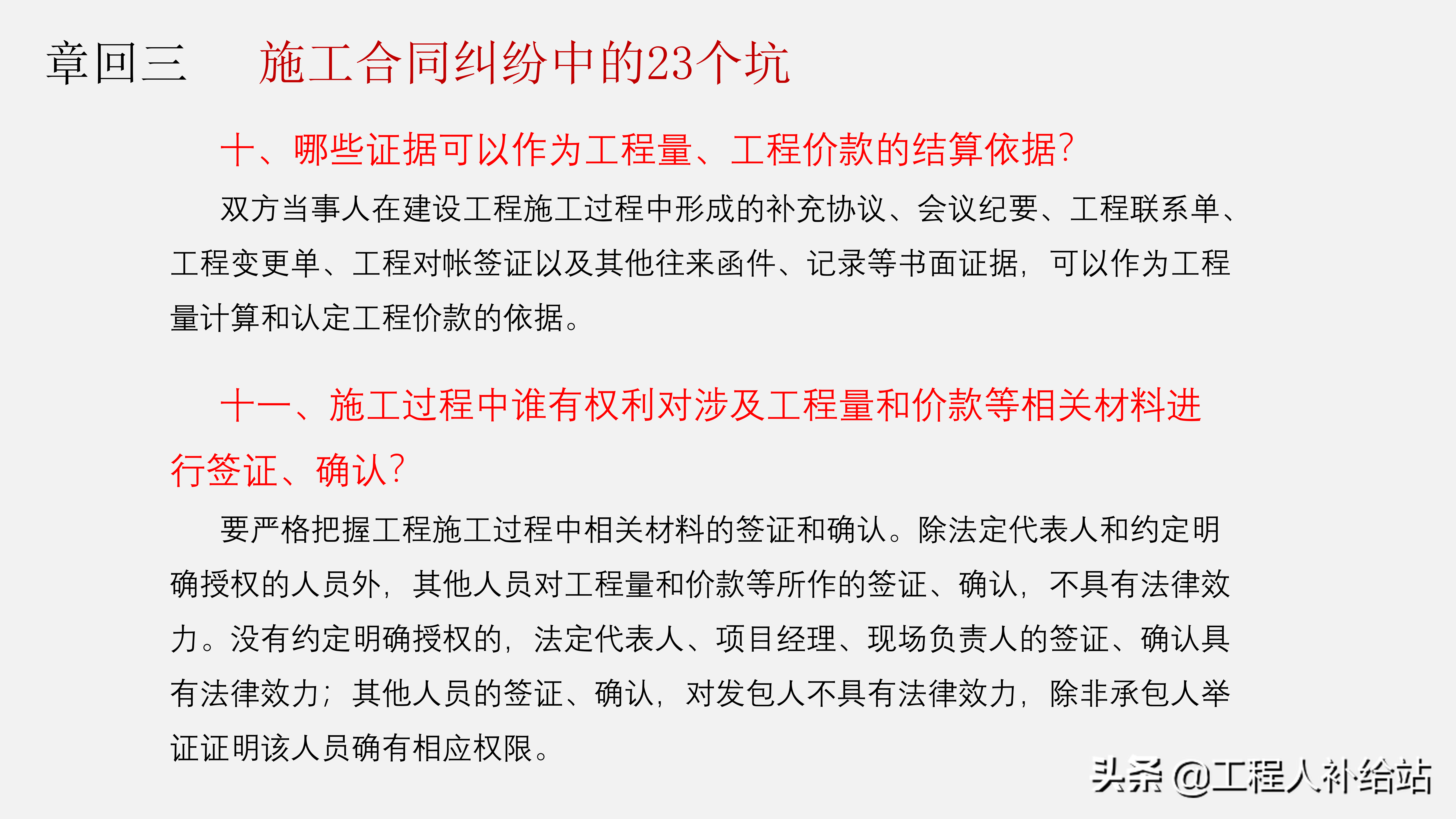

十、哪些证据可以作为工程量、工程价款的结算依据?
十一、施工过程中谁有权利对涉及工程量和价款等相关材料进行签证、确认?

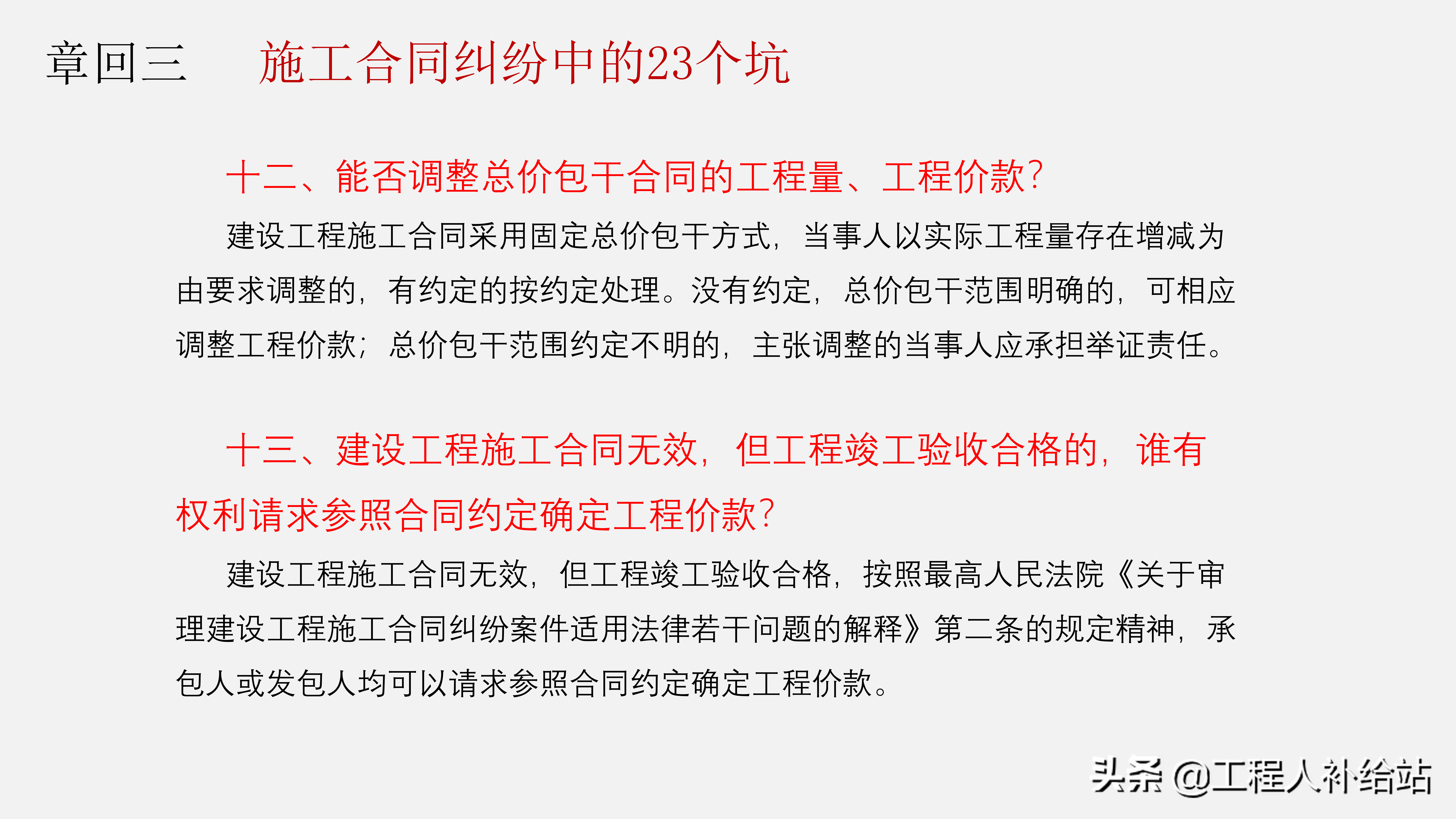

十二、能否调整总价包干合同的工程量、工程价款?
十三、建设工程施工合同无效,但工程竣工验收合格的,谁有权利请求参照合同约定确定工程价款?

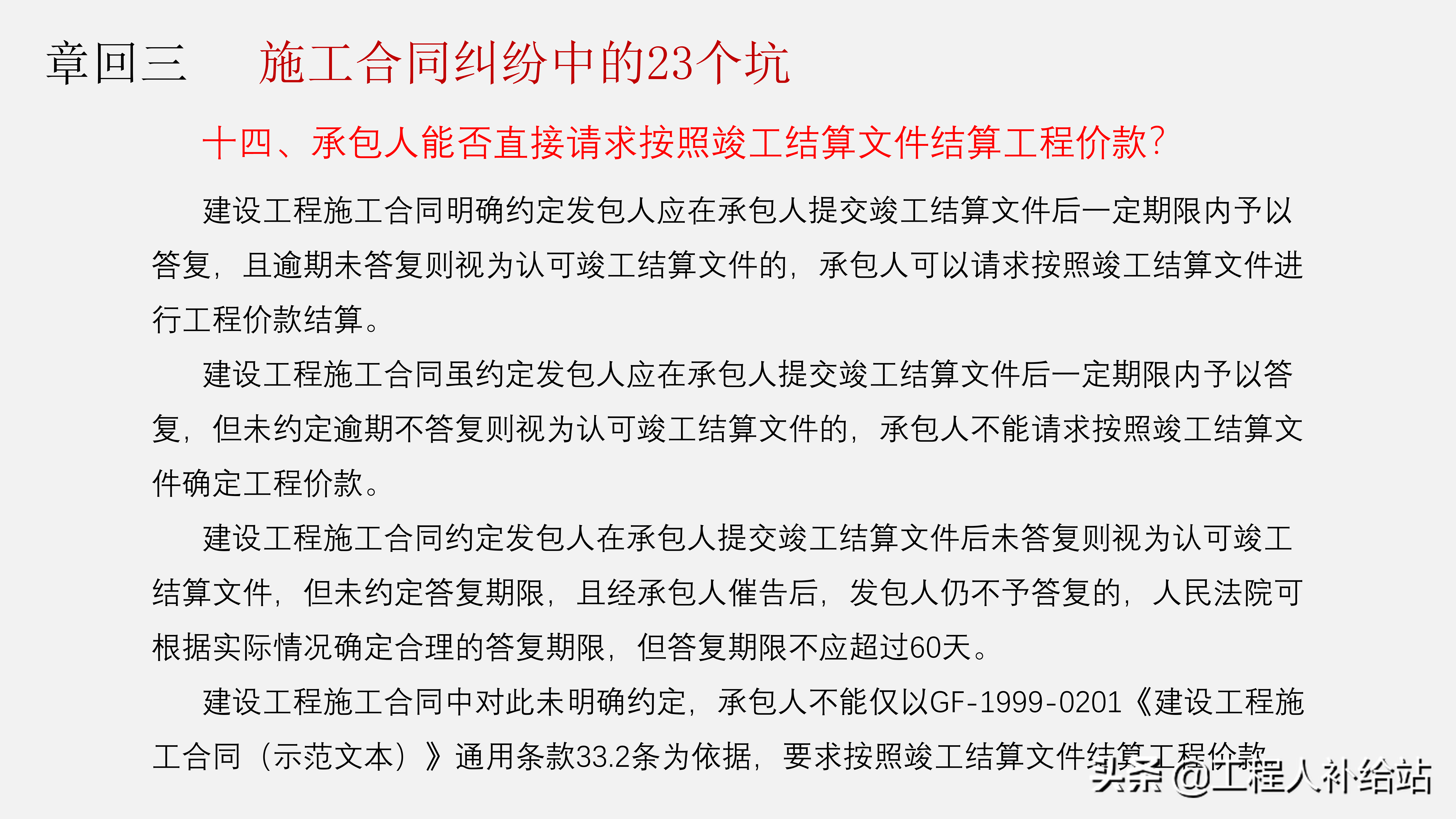

十四、承包人能否直接请求按照竣工结算文件结算工程价款?

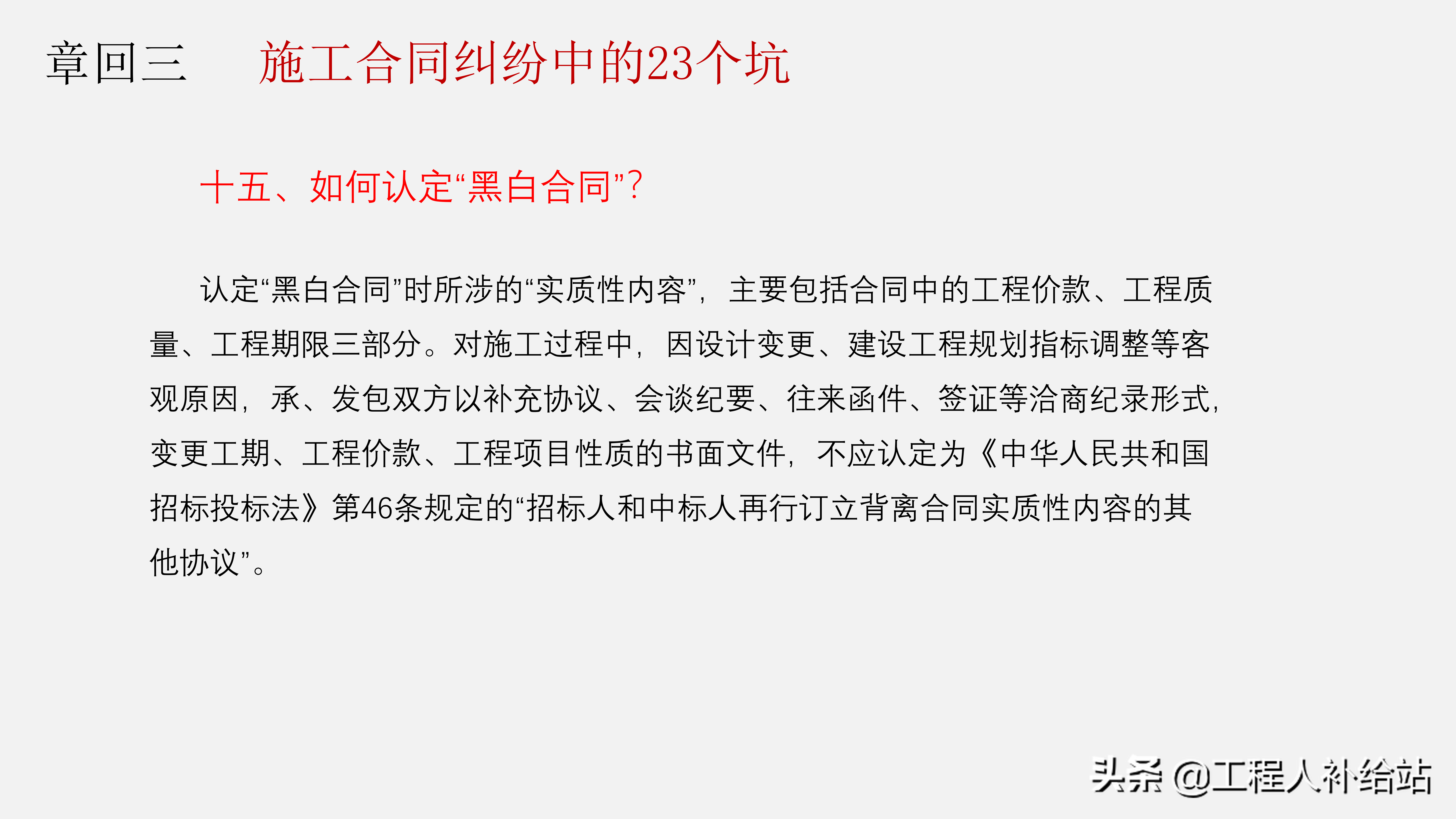

十五、如何认定“黑白合同”?

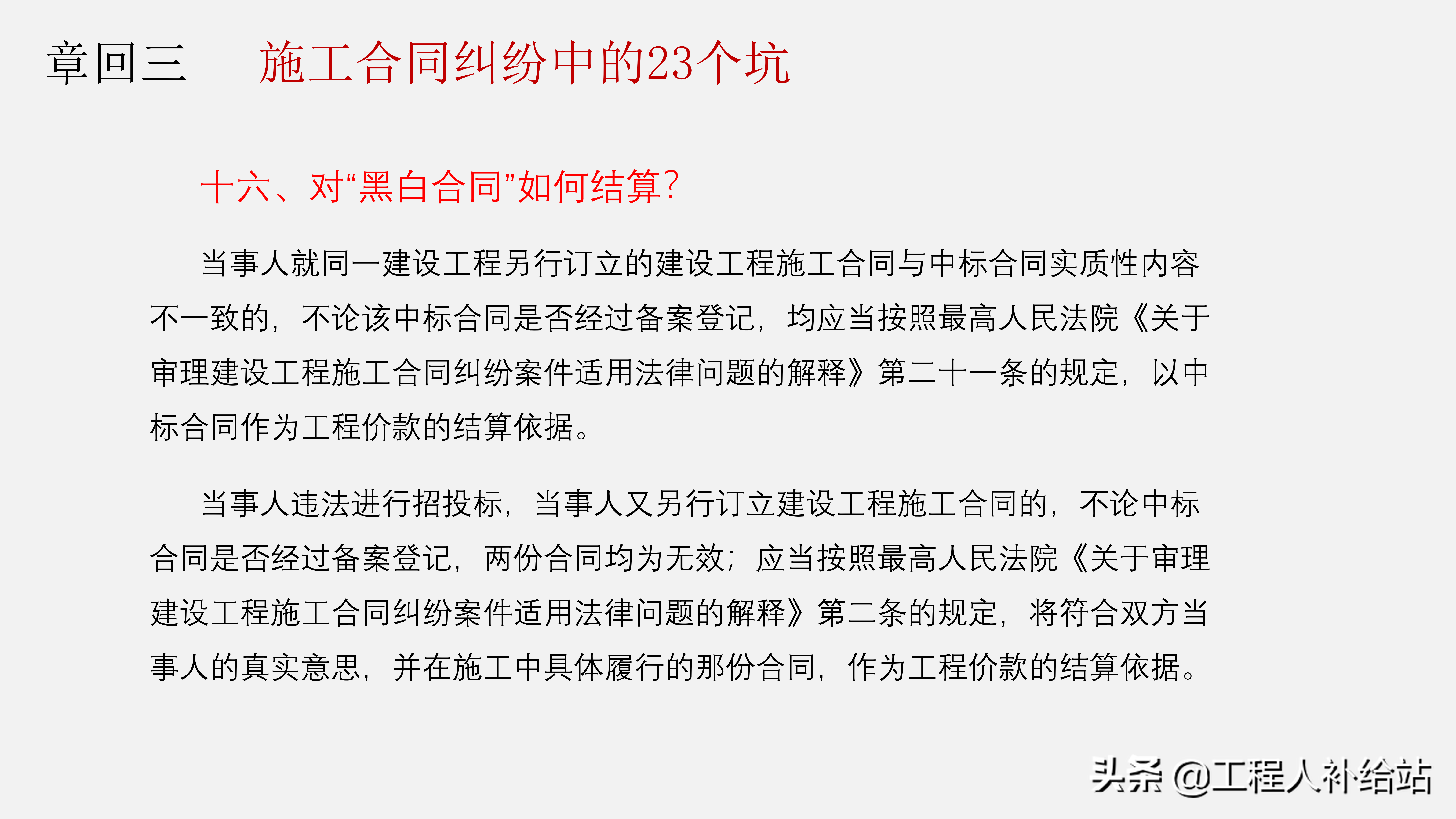

十六、对“黑白合同”如何结算?

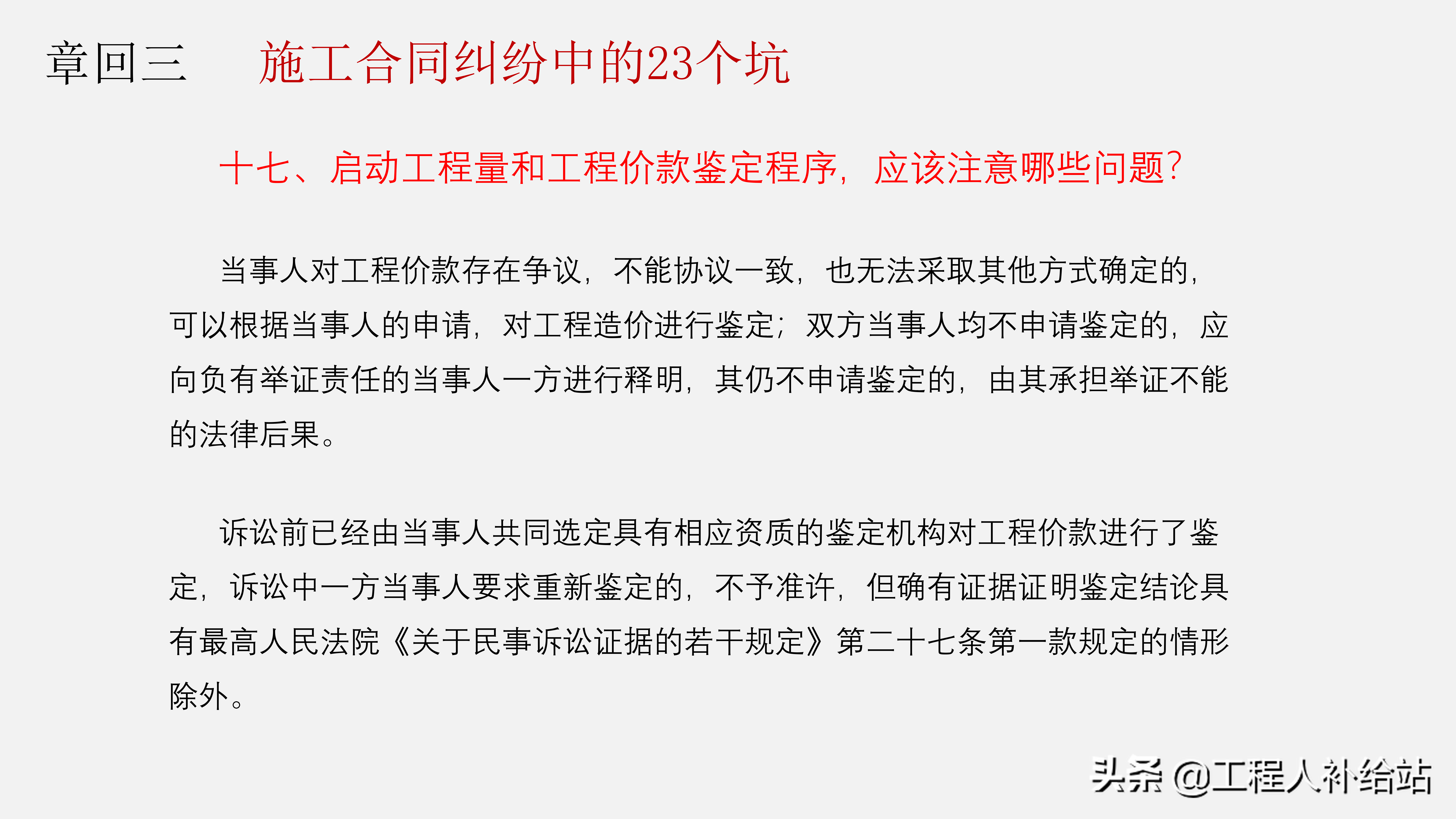

十七、启动工程量和工程价款鉴定程序,应该注意哪些问题?

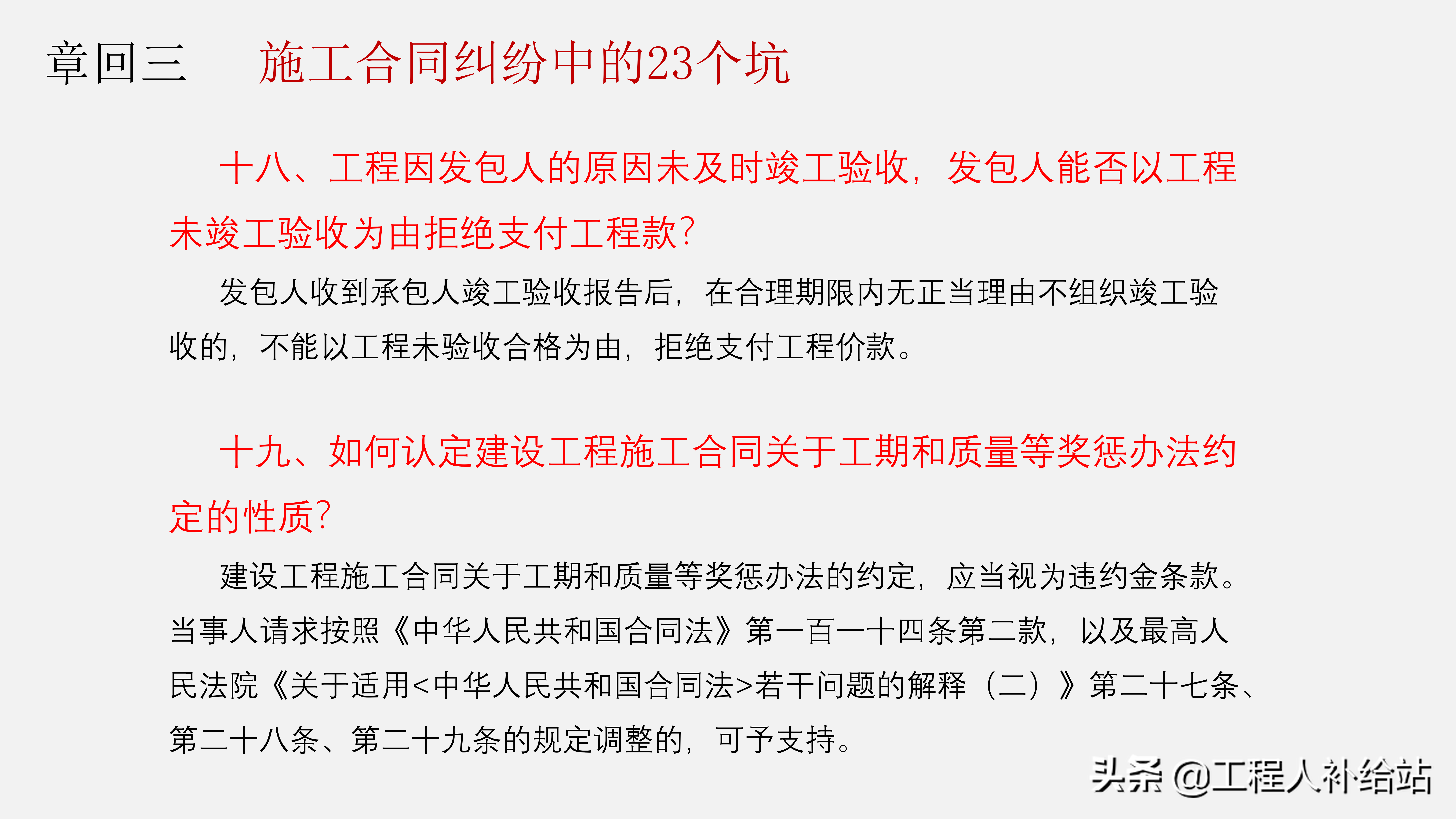

十八、工程因发包人的原因未及时竣工验收,发包人能否以工程未竣工验收为由拒绝支付工程款?
十九、如何认定建设工程施工合同关于工期和质量等奖惩办法约定的性质?

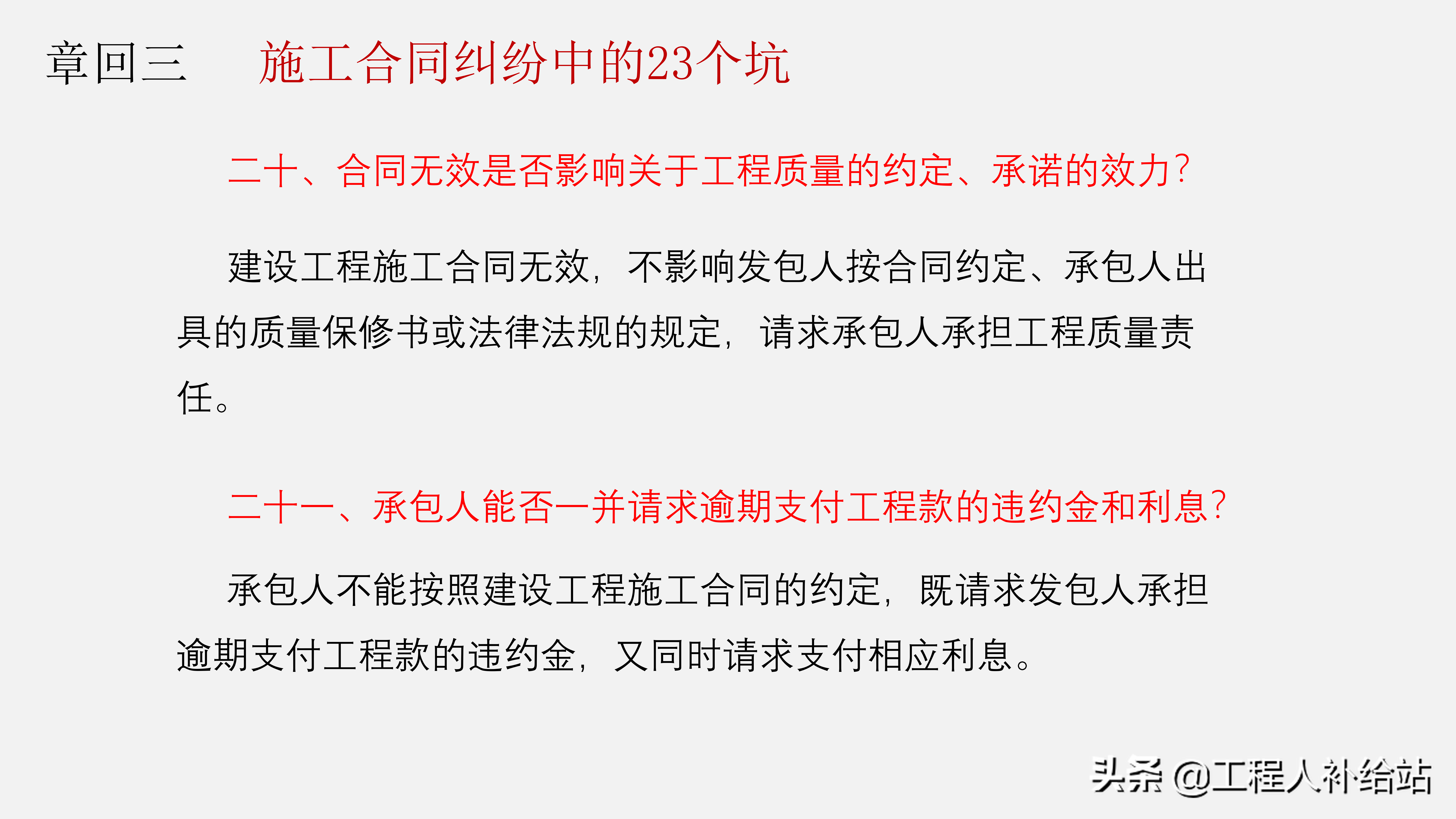

二十、合同无效是否影响关于工程质量的约定、承诺的效力?
二十一、承包人能否一并请求逾期支付工程款的违约金和利息?

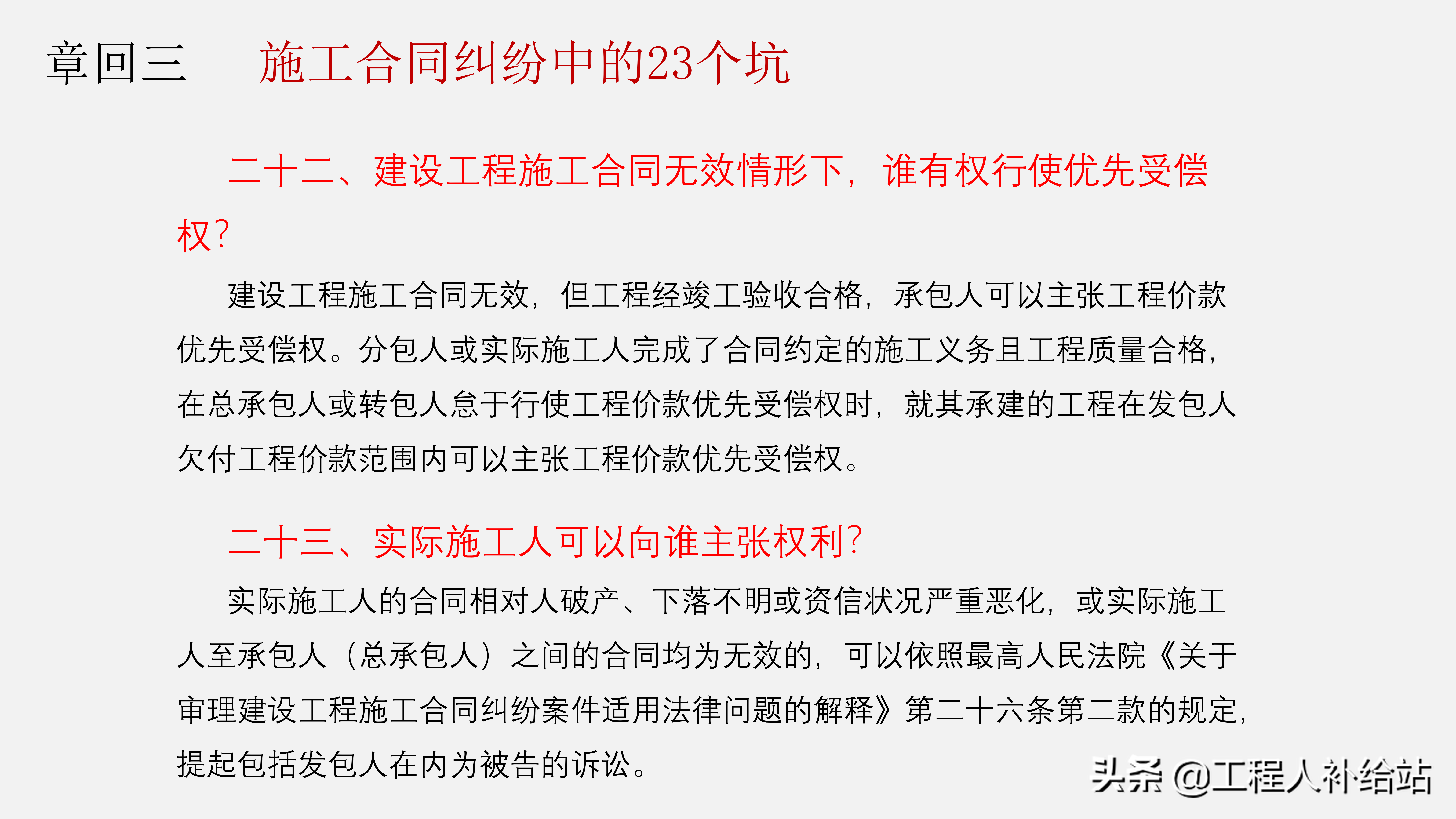

二十二、建设工程施工合同无效情形下,谁有权行使优先受偿权?
二十三、实际施工人可以向谁主张权利?
