工作分解结构WBS是以可交付成果为导向,对项目要素的分组,它组织和定义项目的总体范围。
1. 未在WBS中定义的工作就不在项目范围内。
2. WBS是:
■ 以工作、资源和成本,表达对项目范围的详细表示。
■ 对生产一个系统所需要的工作或任务的层次结构式分解。
3. WBS是项目经理规划数据库的中心。
1. 工作分解结构WBS是在团队理解了要开发的工作产品之后创建的。
2. 创建工作开始于交付件被识别并被发起人批准后。
■ 在项目计划开始,项目范围能被描述成可度量的和分散的工作单元。
3. WBS作为一个沟通工具在整个项目中使用,它从项目第一天起成长和发展。
■ 如果项目被计划修订了,WBS也必须做相应的修订。
1. WBS通常用作其它项目的模板,且用于建立对项目范围的共同理解和基线范围文档。它提供:
■ 项目中工作要素的单一资料库。
■ 帮助建立对工作、资源和成本的职责的清晰分配。
■ 帮助识别风险区域。
■ 对所有工作要素进行编目的逻辑结构。
■ 一个标准的框架,可用于开发类似项目的标准框架,有助于规划的形成,并允许在完成后做比较。
2. WBS是以成本估算、计划、预算、投资、估算、进度计划、状态报告、管理风险、度量绩效和管理变更等术语表示的项目基础。关注于项目目标。
工作包:在WBS最底层上的可交付件。
1. 导致形成外部可交付件或内部可交付件。
■ 内部可交付件是由项目使用。
■ 外部可交付件是提供给客户或发起人的。
2. 交付明确、可识别的产品或结果。
3. 具有明确、可验证的完成标准。
4. 等于在WBS层次结构,上一层的直接活动的总和。
5. 可清晰地指定为某一方的组织单位或个人的唯一责任。

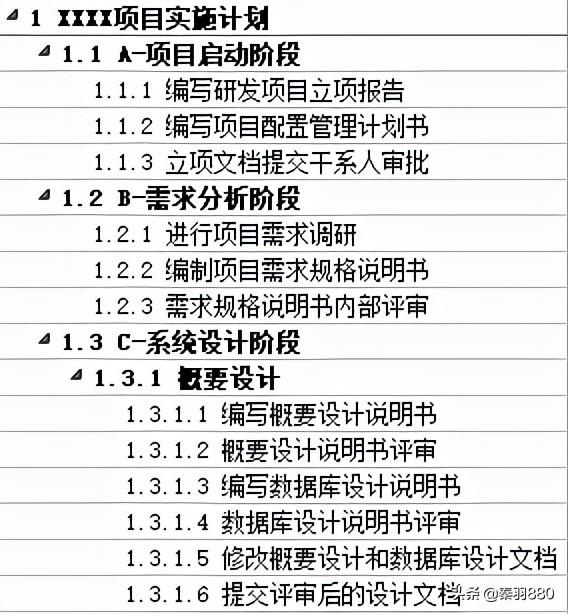

图 5-1 WBS格式列表图

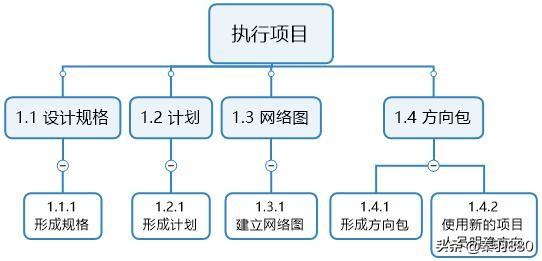

图 6-1 WBS视图图
1. 构建包:
■ 使用名词来考虑工作产品。
■ 确保当前基线中的每个可交付件都具有自己的工作产品。
■ 以WBS的最高层作为开始。
■ 使用自顶向下方法识别每个工作产品中的所有子工作产品。
■ 将WBS向下创建到可管理的工作产品。
2. 构建活动:
■ 使用动词来考虑将完成什么。
■ 检查在WBS中识别的每个工作产品。
■ 识别形成工作产品所需的所有活动和任务。
■ 确保每个活动和任务都有其自己的完成标准。
■ 确保在所有任务和子任务符合其完成标准的情况下,活动符合其完成标准。
1. WBS字典是关键项目数据的资料库。
2. 它应当包含有关项目任务和工作包、进度安排日期、成本以及预算的详细信息。
3. 它应当包括:
■ 任务、子任务、工作包的数目。
■ 任务、子任务、工作包的标题。
■ 要完成工作的简短描述。
■ 可交付件的信息。
■ 所有权和参与信息,包括每个任务和子任务的责任以及项目涉及的个人和组织的名称。
■ 验收标准。
1. 开始时,收集所有当前基线资料和项目相关信息,例如:
■ 项目定义报告PDR
■ 需求陈述
■ 技术建议
■ 供应商建议
2. 与关键人员一起组成工作室。
3. 把注意力集中在WBS的第2或第3层上。
4. 使用“张贴”便签,而不是活动挂图、白板或PC规划工具。
5. 将责任下压到将负责工作包的人。
6. 在进入活动的任务之前,记载每个工作活动,包括其完成标准。
1. 与所有关键团队成员一起复查结果,并确保所有参与方的认领。
2. 确保WBS涵盖所有工作包且包含与项目相关的所有成本因素(直接成本和一般开销)。
3. 复查项目期间将如何使用和维护WBS。
4. 复查自顶向下方法的结果:
■ 是否在某个层次存在超过10个活动?
■ 活动是否在持续时间和工作量上相类似?
■ 是否可将责任分配给活动?
■ 是否表示了所有可交付件?
■ 项目管理活动是否完整?
5. 复查自底向上方法的结果:
■ 是否可将责任分配给个人?
■ 是否定义了完成标准?
■ 工作单元是否能精确估算?
■ 工作单元的大小是否可管理和可控制?
