商检证明(2022监理工程师)

 2025-08-13 05:15:01  阅读 270  评论 0

摘要:第五章 建设工程施工质量控制和安全生产管理(12-15分)第一节 施工质量控制的依据和工作程序第二节 施工准备阶段的质量控制考点1:图纸交底与设计交底考点2:施工组织设计考点3:施工方案审查考点4:现场施工准备的质量控制分包单位资质专业监理工程师进行审核并提出审查意见,

第五章 建设工程施工质量控制和安全生产管理(12-15分)

第一节 施工质量控制的依据和工作程序

第二节 施工准备阶段的质量控制

考点1:图纸交底与设计交底

考点2:施工组织设计

考点3:施工方案审查

考点4:现场施工准备的质量控制

分包

单位

资质

专业监理工程师进行审并提出审查意见,符合要求后,由总监理工程师并签署意见。

分包单位资格审核应包括的基本内容:

①营业执照、企业资质书;②安全生产许可文件;

③类似工程业绩

④专职管理人员和特种作业员的资格。

施工控制测量成果

专业监理工程师应检查、复核施工单位报送的施工控制测量成果及保护措施,并签署意见。

检查、复核内容,包括:

①施工单位测量员的资格证书及测量设备检定证书;

②施工平面控制、高程控制和临时水准的测量成果及控制的保护措施。

施工

试验室

专业监理工程师应检查施工单位为本工程提供服务的试验室。试验室的检查应包括下列内容:

①试验室的资质等级及试验范围

②法定计量部门对试验设备出具的计量检定证明;

③试验室管理制度;④试验员资格证书。

材料

构配件

设备

质量证明文件包括:出厂合格证、质量检验报告、性能检测报告以及施工单位的质量抽检报告。

对已进场不合格的材料,要求施工单位限期撤出施工现场。

(1)对用于工程的主要材料:在材料进场时专业监理工程师核查厂家生产许可证、出厂合格证、材质化验单及性能检测报告,审查不合格者一律不准用于工程。专业监理工程师应参与建设单位组织的对施工单位负责采购的原材料、半成品、构配件的考察。

(2)进口材料、构配件和设备:专业监理工程师应要求施工单位报送进口商检证明文件。联合检查由施工单位提出申请,项目监理机构组织,建设单位主持

(3)新设备、新材料:还应核查相关部门鉴定证书或工程应用的证明材料实地考察报告专题论证材料

(4)工程设备验收前:设备安装单位应提交设备验收方案,包括验收方法、质量标准、验收的依据,经专业监理工程师审查同意后实施。

(5)进场的设备:专业监理工程师应会同设备安装单位、供货单位等的有关人员进行开箱检验,检查其是否符合设计文件、合同文件和规范等所规定的厂家、型号、规格、数量、技术参数等,检查设备图纸、说明书、配件是否齐全。

(6)建设单位采购的主要设备:由建设单位、施工单位、项目监理机构进行开箱检查,并由三方在开箱检查记录上签字。

开工令

签发

具备下列条件时,应由总监理工程师签署审查意见,并应报建设单位批准后,总监理工程师签发工程开工令:

(1)设计交底和图纸会审已完成;

(2)施工组织设计已由总监理工程师签认;

(3)施工单位现场质量、安全生产管理体系已建立,管理及施工员已到位,施工械具备使用条件,主要工程材已落实;

(4)进场道路及水、电、通信等已满足开工要求。

总监理工程师应在开工日期7天前向施工单位发出工程开工令。工期自总监理工程师发出的工程开工令中载明的开工日期起计算。

【例题】项目监理机构审查施工组织设计的基本内容有(ABDE)。

A.编审程序应符合相关规定

B.工程进度、质量、安全、环境保护、造价等方面应符合施工合同要求

C.专业分包合同签订符合有关要求

D.资金、劳动力、材料、设备等供应计划应满足工程需要

E.施工方法及技术措施应可行与可靠

【例题】分包工程开工前,项目监理机构应审核施工单位报送的《分包单位资格报审表》及有关资料,对分包单位资格审核的基本内容包括(ABC)。

A.分包单位资质及其业绩

B.分包单位专职管理人员和特种作业人员资格证书

C.安全生产许可文件

D.施工单位对分包单位的管理制度

E.分包单位施工规划

【例题】建设单位负责采购的主要设备进场后,应由(C)三方共同进行开箱检查。

A.建设单位、供货单位、施工单位

B.供货单位、施工单位、项目监理机构

C.建设单位、施工单位、项目监理机构

D.供货单位、设计单位、施工单位

【例题】项目监理机构对施工单位报送的工程开工报审表及相关资料进行审查的内容有(BCDE)。

A.施工单位资质等级是否符合相应施工工作

B.施工组织设计是否已由总监理工程师签认

C.施工单位的管理及施工人员是否已到位

D.施工机械是否已具备使用条件

E.施工单位现场质量安全生产管理体系是否已建立

第三节 施工过程的质量控制

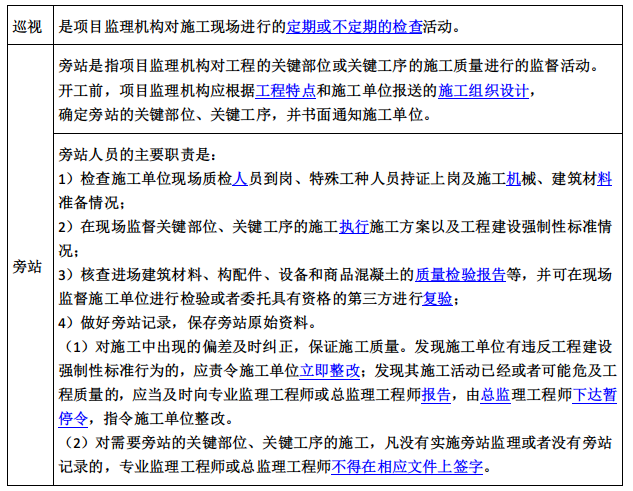

考点5:巡视与旁站

考点6:见证取样与平行检验

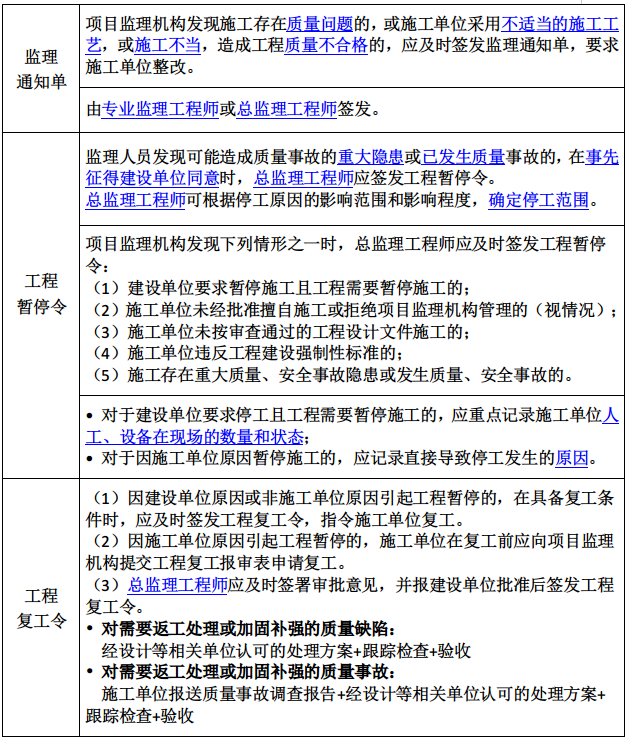

考点7:监理通知单、工程暂停令、复工令的签发

(2)表格名称

施工单位

监理单位

建设单位

签字

盖章

签字

印章

签字

印章

开工令

-

-

总监

执业

-

-

复工令

-

-

-

-

暂停令

-

-

-

-

单位工程竣工验收报审表

经理

单位

总监

执业

-

-

工程开工报审表

代表

单位

施工组织设计/方案报审表

工程复工报审表

项目经理

施工

项目

经理部

总监

-

代表

单位

工程变更单

分包单位资格报审表

-

-

监理通知单

-

-

总/专监

-

-

-

监理通知回复单

项目经理

施工

项目

经理部

材料、设备、构配件报验

专监

控制测量成果报验表

总工

考点8:工程变更

【例题】根据《建设工程监理规范》,项目监理机构应根据工程特点和(B)确定需要旁站的关键部位、关键工序。

A.监理实施细则  B.施工组织设计  C.监理规划  D.设计图纸

【解析】开工前,项目监理机构应根据工程特点和施工单位报送的施工组织设计,确定旁站的关键部位、关键工序,并书面通知施工单位。

【例题】工程监理实施过程中,总监理工程师应签发工程暂停令的情形是(A)。

A.施工单位未经批准擅自施工    B.施工存在质量事故隐患

C.施工单位采用不适当施工工艺   D.施工单位未按施工方案施工

【例题】根据《建设工程监理规范》,下列施工单位报审表中,不需要总监理工程师签字并加盖执业印章的是(A)。

A.监理通知回复单 B.施工组织设计报审表 C.单位工程报验表 D.工程复工报审表

考点9:质量记录资料的管理

质量记录资料包括以下三方面内容:

1. 施工现场质量管理检查记录资料

2. 工程材料质量记录

3. 施工过程作业活动质量记录资料

监理资料的管理应由总监理工程师负责,并指定专人具体实施。

第四节 安全生产的监理行为和现场控制

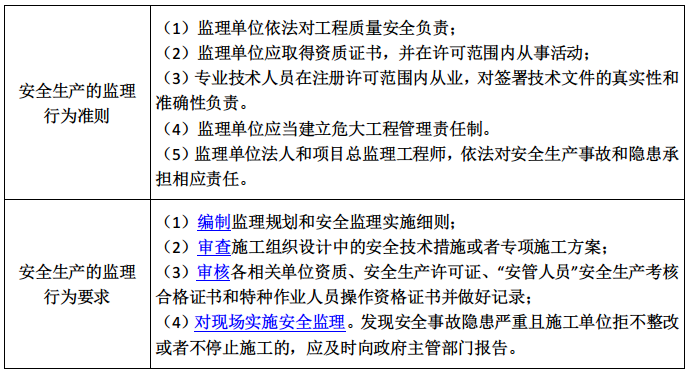

考点10:安全生产监理行为

第五节 危险性较大的分部分项工程施工安全管理

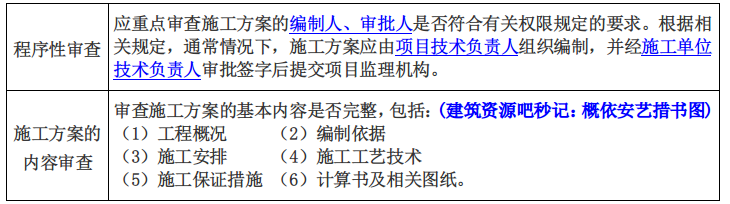

考点11:专项施工方案的编审程序

(1) 编制:实行施工总承包的,一般由施工总承包单位编制;

危重大工程分包的,可由专业承包单位编制。

(2)审批:专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

危大工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。

考点12:专家论证

(1)组织:施工总承包单位

(2)与本工程有利害关系的人员不得以专家身份参加专家论证会

(3)专家论证会后,应当形成论证报告,对专项施工方案提出通过、修改后通过或者不通过的一致意见。专家对论证报告负责并签字确认。

结论为“修改后通过”的,专家意见要明确具体修改内容,施工单位应当按照专家意见进行修改完善后,重新履行审查的程序;

结论为“不通过"的,施工单位修改后应当按照规定重新组织专家论证。

考点13:危大工程范围

工程类别

危险性较大的分部分项工程

编制专项施工方案

超过一定规模的危险性较大的分部分项工程

编制专项施工方案+专家论证

土方开挖

基坑支护

降水工程

开挖深度≥3m;

或虽<3m但地质条件和周边环境复杂

开挖深度≥5m;

模板

工程

工具式模板工程:大、滑、爬、飞、隧道模等

混凝土模板支撑体系:

①搭设高度≥5m

②搭设跨度≥10m

③施工总荷载≥10KN/m²

④集中线荷载≥15KN/m

⑤高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

承重支撑体系用于:钢结构安装满堂支撑体系。

工具式模板工程:滑、爬、飞、隧道模

混凝土模板支撑体系:

①搭设高度≥8m

②搭设跨度≥18m

③施工总荷载≥15KN/m²

④集中线荷载≥20KN/m

承重支撑体系用于:钢结构安装满堂支撑体系,承受单点集中荷载7kN及以上。

起重

吊装

及安装

拆卸工程

①采用非常规起重设备、方法,

且起重吊装工程单件重量≥10kN

②采用起重机械进行安装的工程

③起重机械设备安装、拆卸

①采用非常规起重设备、方法,

且起重吊装工程单件重量≥100kN

②起重量300kN,③搭设总高度200m,

④起重机械安装和拆卸工程搭设基础标高200m的。

①落地式钢管脚手架工程搭设高度≥24m

包括采光井、电梯井脚手架

①落地式钢管脚手架工程搭设高度≥50m的

②附着式升降脚手架工程。

③悬挑式脚手架工程。

④高处作业吊篮。

⑤卸料平台、操作平台工程。

⑥异型脚手架工程。

②附着式升降脚手架工程或操作平台工程提升高度≥150m

③悬挑式脚手架工程分段架体搭设高度≥20m的。

拆除

爆破

工程

可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。

①码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。

②文物保护建筑、优秀历史建筑或历史文化风貌区影响范围内的拆除工程。

暗挖

工程

矿山法、盾构法、顶管法施工的隧道、洞室工程

矿山法、盾构法、顶管法施工的隧道、洞室工程。

①建筑幕墙安装工程

②钢结构、网架和索膜结构安装工程

③人工挖孔桩工程

④水下作业工程

⑤装配式建筑混凝土预制构件安装工程

⑥采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程

①建筑幕墙安装工程施工高度≥50m的

②钢结构安装工程跨度≥36m的,

网架和索膜结构安装工程跨度≥60m的

③人工挖孔桩工程开挖深度≥16m的

④水下作业工程

⑤大型结构整体顶升、平移、转体等重量≥1000kN的

⑥采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程

版权声明:我们致力于保护作者版权,注重分享,被刊用文章【商检证明(2022监理工程师)】因无法核实真实出处,未能及时与作者取得联系,或有版权异议的,请联系管理员,我们会立即处理! 部分文章是来自自研大数据AI进行生成,内容摘自(百度百科,百度知道,头条百科,中国民法典,刑法,牛津词典,新华词典,汉语词典,国家院校,科普平台)等数据,内容仅供学习参考,不准确地方联系删除处理!;

原文链接:https://www.yxiso.com/zhishi/2088027.html

标签:商检证明

发表评论:

关于我们
院校搜的目标不仅是为用户提供数据和信息,更是成为每一位学子梦想实现的桥梁。我们相信,通过准确的信息与专业的指导,每一位学子都能找到属于自己的教育之路,迈向成功的未来。助力每一个梦想,实现更美好的未来!
联系方式
电话:
地址:广东省中山市
Email:beimuxi@protonmail.com

Copyright © 2022 院校搜 Inc. 保留所有权利。 Powered by BEIMUCMS 3.0.3

页面耗时2.6312秒, 内存占用1.96 MB, 访问数据库23次

陕ICP备14005772号-15
