工作分解结构简称WBS,它是一个重要工具,用来帮助项目经理定义要执行的工作以达到项目目标。
它为将工作组织和分解到一个适当详细的层级提供了一个框架,从而便于计划和控制。

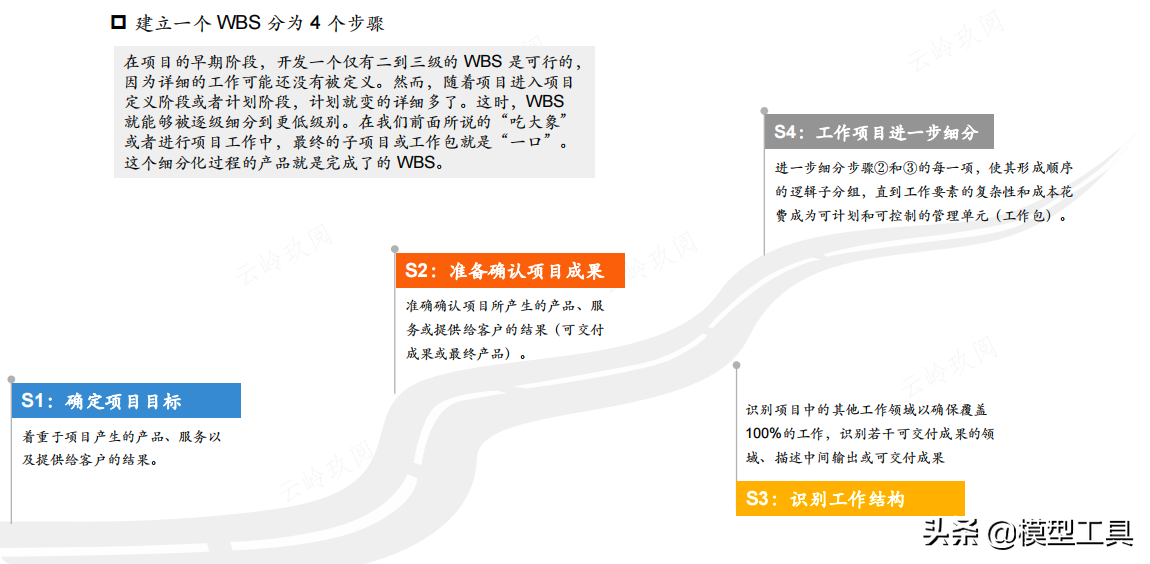

建立一个WBS分为4个步骤
WBS的主要作用就是提供一个框架用来帮助定义项目中的活动。
一个完成了的WBS应该覆盖项目的全部范围。
一旦建立了WBS,必须进行维护更新,以反映项目的变化。每一个项目的WBS的排列以及具体的工作包都不一样,这取决于以下几个因素:

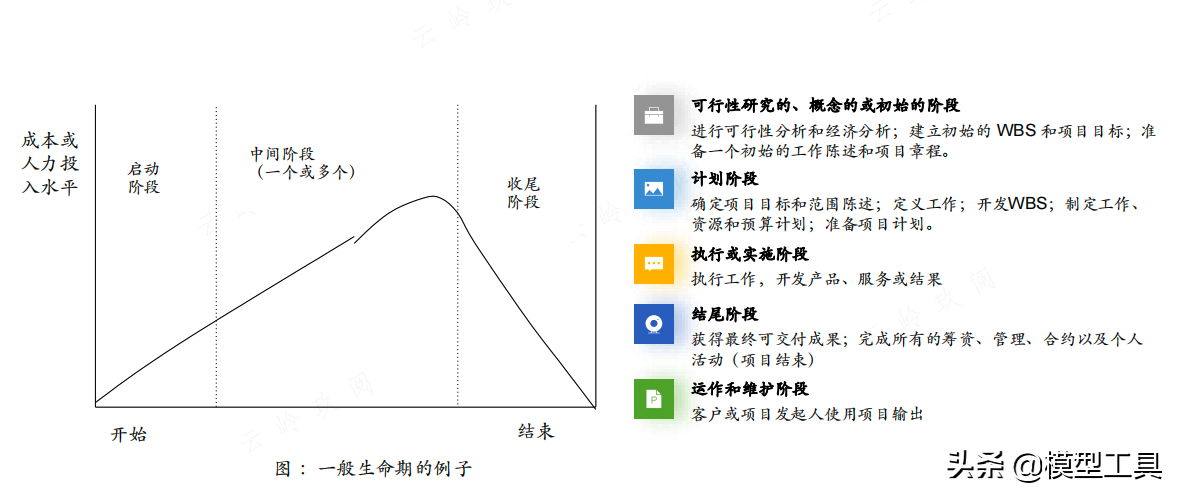

项目管理过程中的WBS

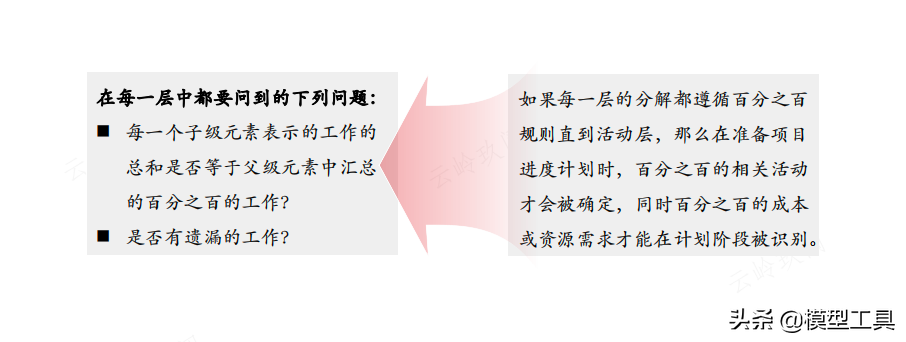

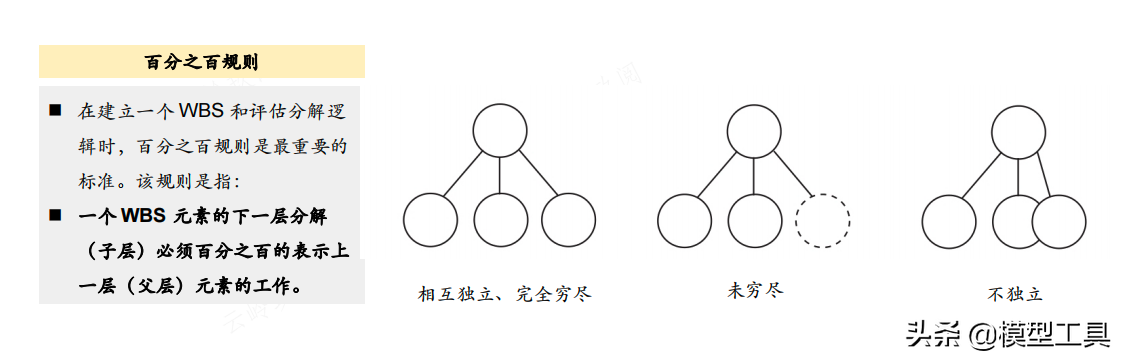

工作分解结构原则:百分之百规则

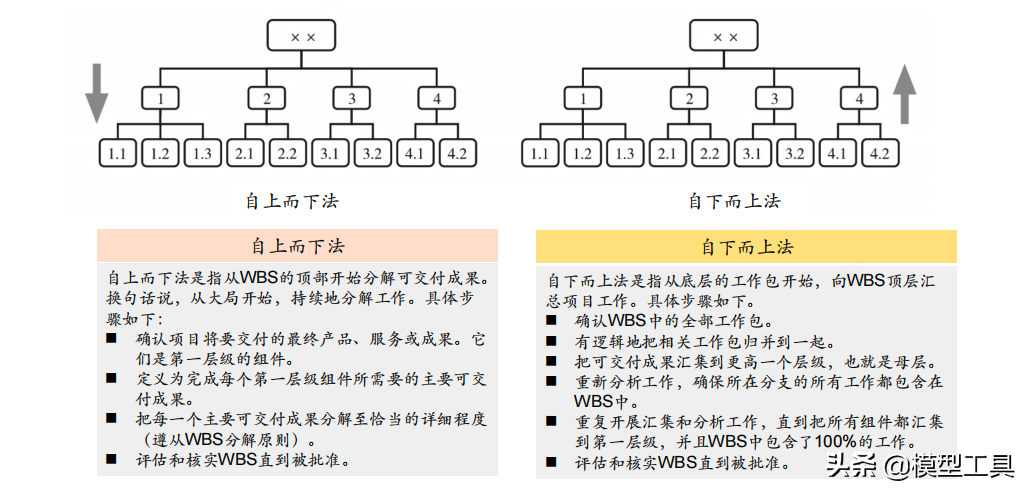

一种通用的开发BS的方法是自下而上,如果项目的输出产品是服务,这种方法尤其有效。
所有的项目活动先是在头脑风暴会议中被列举出来,然后分组到逻辑工作包或者较低层WBS元素中,然后再依次汇总到较高层元素中。
每一层都遵循百分之百原则。
心法:创建有价值的WBS

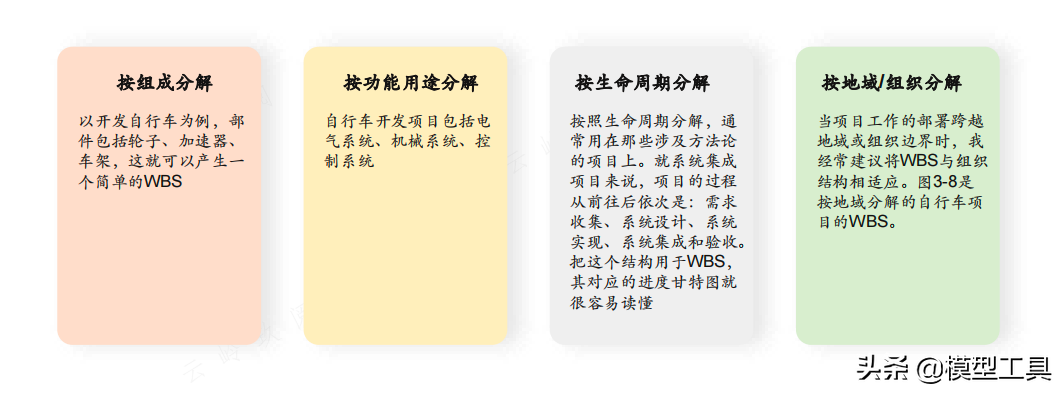

拆任务:4种常见的WBS类型
范围管理:项目章程
范围管理:工作陈述

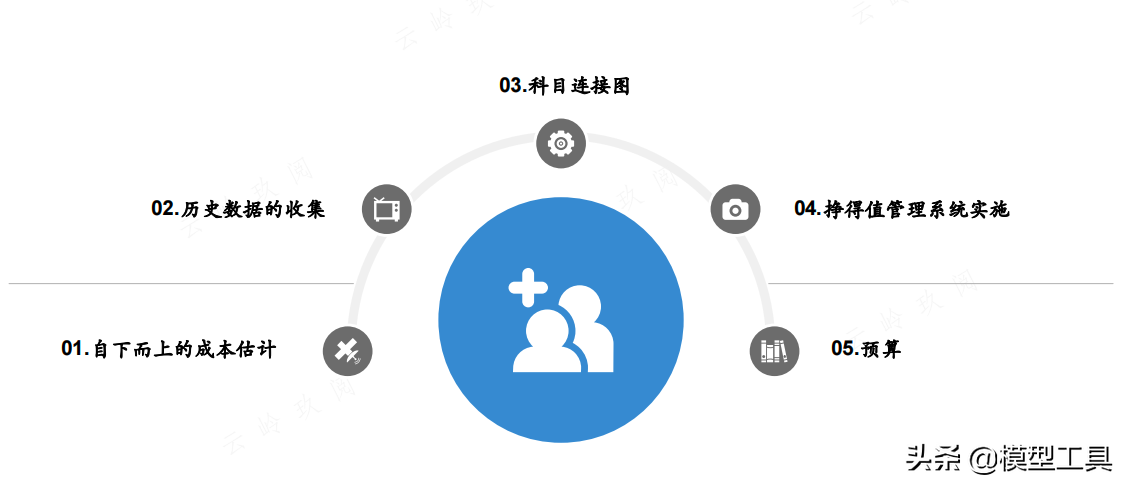

WBS在成本管理中有5个特殊的应用。
WBS:如何分解项目工作

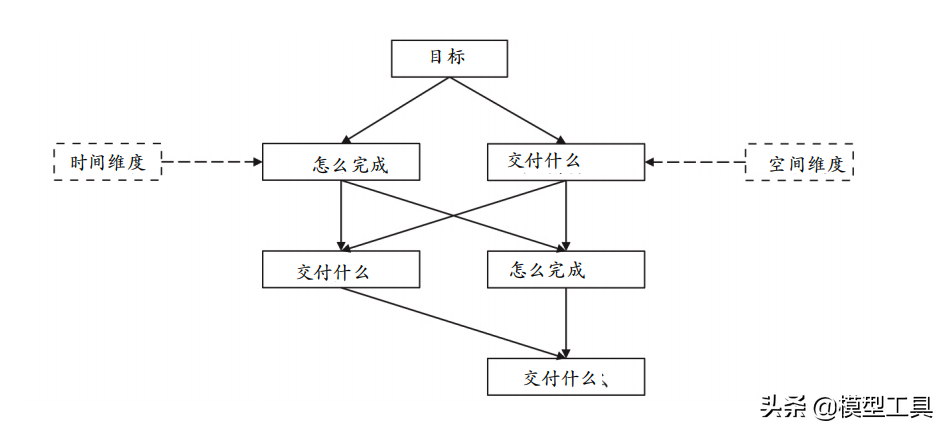

拿到一个项目后,对于一个具体的目标可以从两个视角考量:“怎么完成”和“交付什么”。两个视角的思考维度不同:前者是时间维度,后者是空间维度。
当选择了一个视角后,下一步又可以分别从这两个视角进一步分解,直到满足“易于管理”和“足够详细”两条标准为止。
需要说明的是,WBS的最底层组件一定是“交付什么”,即都是具体的交付成果。
…………
