套房M01门解析:

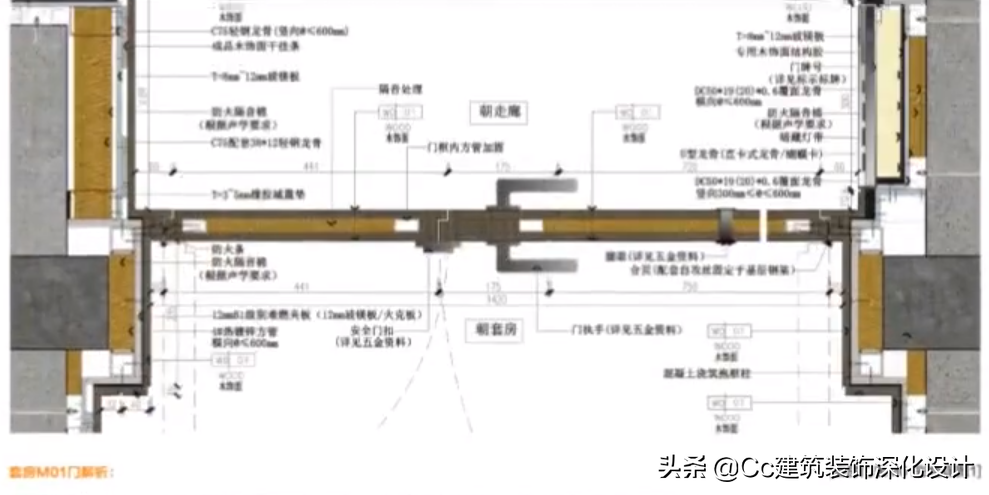

1.此门为套房入户门,入户门一般宜为双开子母门,套房门宽度一般不小于1500mm,较大开启扇尺寸不小于900mm。
2.门洞部位墙体砌筑时需考虑设置混凝土构造柱(内部需配筋),与砌块墙体连接需设置马牙槎。
3.门套基层可采用以下2种做法:

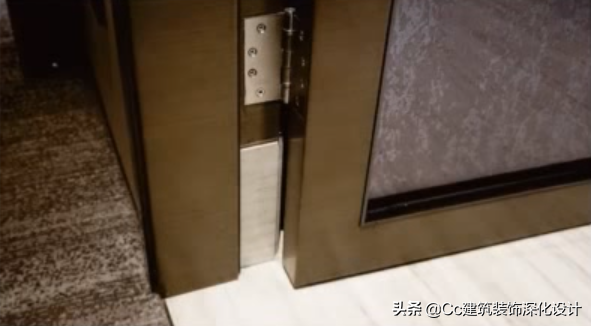

(1)不低于4#热镀锌方管(可结合同规格角钢),横向@≤600mm,钢架与混凝土抱框柱固定(连接处可增设3-5mm柔性橡胶垫),热镀锌方管之间需满填防火隔音岩棉,合页需采用配套自攻丝固定在基层钢架上,避免直接受力在基层板上,门扇需做阻燃处理,门扇内做隔音处理,防火等级符合GB防火规范、声学顾问标准和不同酒店管理公司设计标准。门套五金件需核对五金物料书、厂家五金配件和不同酒店管理公司设计标准。一般情况下门宽小于等于940mm,高度小于等于1500mm,合页采用2个。当门高度为1500-2200mm时合页采用3个,当门高为2200-3000mm时合页采用4个。若门宽在940-1200mm,门高在以上范围,需在上述标准基础上各增加1个合页(若门为超高重型门则需重新考虑五金配件)。入户门一般需要配:门把手、合页(铰链)、锁芯、闭门器、防火隔音条、防盗链、猫眼、暗藏闭门器、自动挡尘条、门禁、门碰(档)、插销、防尘筒,考虑五金安装位置(高度)。
(2).门套位置可少量采用满足GB规范的B1级阻燃夹板(阻燃夹板不低于12mm厚度,需做三度防火、防腐、防虫处理),或者采用高强度玻镁板、火克板代替此处阻燃板,板材与混凝土抱框柱采用3~5mm钢板折边,用不低于M6/M8膨胀螺栓(加垫片)固定,基层板与混凝土抱框柱之间采用成品砂浆密实封堵,(当空腔大于等于50mm,需在抱框柱上提前预埋直径6/8mm全牙螺杆/纲筋,横向@≤600mm,连接处满焊并做防锈处理,与混凝土抱框柱植筋处应避免破坏抱框柱内钢筋层。当空腔小于等于50mm,可直接采用成品砂浆密实封堵)。
4.五金件需考虑门扇厚度,保证衔接美观。

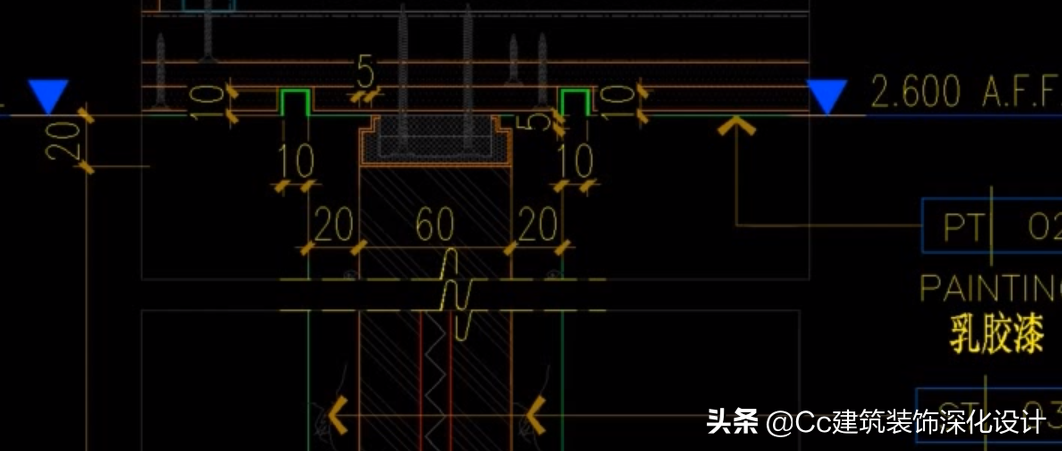

5.入户门一般采用止口关系。门扇上部、底部需采用木皮油漆跟通,涉及门扇五金件开槽部位需在厂家统一开好,做油漆封闭处理,减少现场开槽。
6.门扇上部闭门器需固定在基层和门扇基层钢架上,避免固定在木基层,影响质量。
7.门扇底部设置自动挡尘条。门扇底部与地面完成面留5mm空隙,避免空障过大,产生漏光和影响隔音。
8.门外、门背后标示标牌需核对详细造型及规格,根据实际造型规格考虑安装位置和预留开槽大小,考虑门外标示标牌是否需要预留电源,考虑机电布线和方便检修。
9.门扇上部基层需同墙面基层龙骨一样延伸至结构楼板底部,门扇上部设置混凝土结构横梁。
10.门扇如有不同材料需考虑衔接关系,如有工艺槽,一般小于3mm采用同色油漆封闭处理,大于等于5mm则采用帖木皮油漆处理。
11.门扇锁体位置基层钢架需断开,方便锁体安装。
12.门扇止口位置缝隙控制在3mm,避免过大,止口控制在12mm-15mm。避免过窄。
13.门扇及门套采用成品定制,现场装配化施工。
木饰面供货要求条例范例:
1、基层板要求:阻燃等级B1级,环保等级E1级。
2、采取单元化供货,根据制定计划,按房间、按楼层发货。每批次到场,现场按图纸核对数量、尺寸、颜色后,签确质量验收单(业主、项目部)后付款,不满足部分,无条件退场,并处罚追究工期责任。
3、按计划节点严格执行供货,每节点每拖延一天罚款1000元,超过三天每天罚款2000元,超过五天,每节点罚款5000元。
4、每天深圳与东阳两厂,晚20:00前,照片回复生产进度。保证生产线上不得穿插其他工程产品。工厂派驻专人蹲点外协厂生产。
5、原材料备货木皮一次性达95%
6、外协厂生产人数不得低于70人(其中木工人数不得低于40人),东阳加工厂同上。
7、3层、4层、15层、16层供货1月7日、1月12日、1月17日三批到货齐全,地下一层到二层供货时间1月15日、1月25日到货齐全。
8、如因木饰面导致项目所出任何问题,由木饰面厂承担,我方保留进一步追溯的权利。
套房M05门解析:
1.此门为套房主卫生间淋浴间与恭桶间玻璃门。

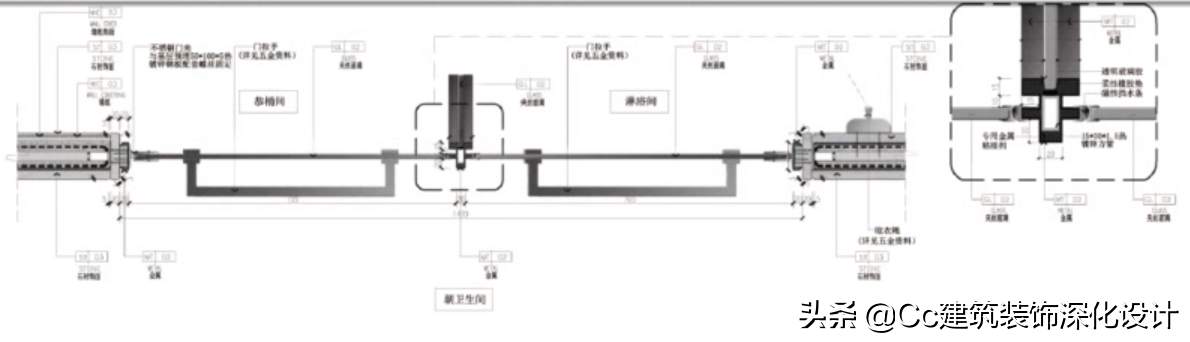

⒉房间主卫淋浴间与恭桶间玻璃门一般需配:门拉手、玻璃门夹、门碰(档)、挡水条,考虑五金安装位置(高度),如有特殊要求需根据具体情况选配门五金配件。

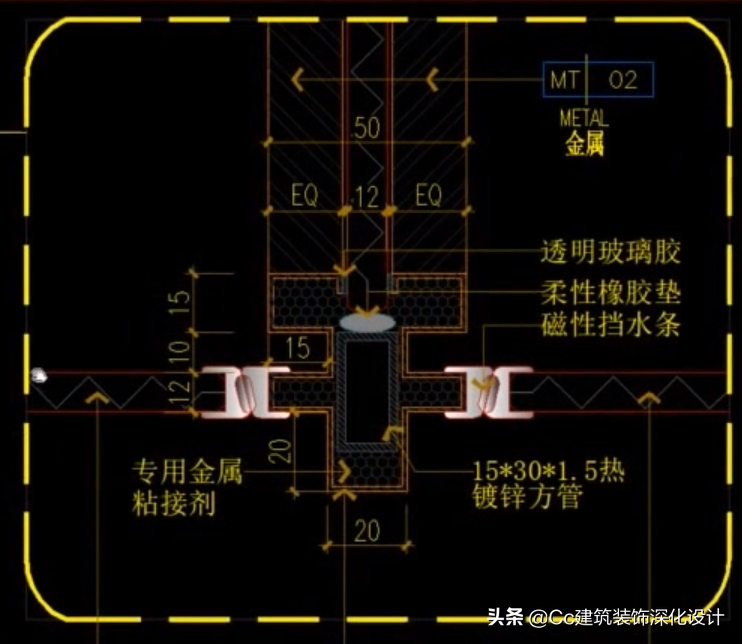

3.玻璃门夹与玻璃需柔性连接、门夹需固定在基层钢板上(需采用不小于5mm热镀锌钢板提前预埋焊接在热镀锌方管上,满焊接防锈处理,钢板高度不小于100mm,门夹(合页)采用不锈钢机制螺丝固定。

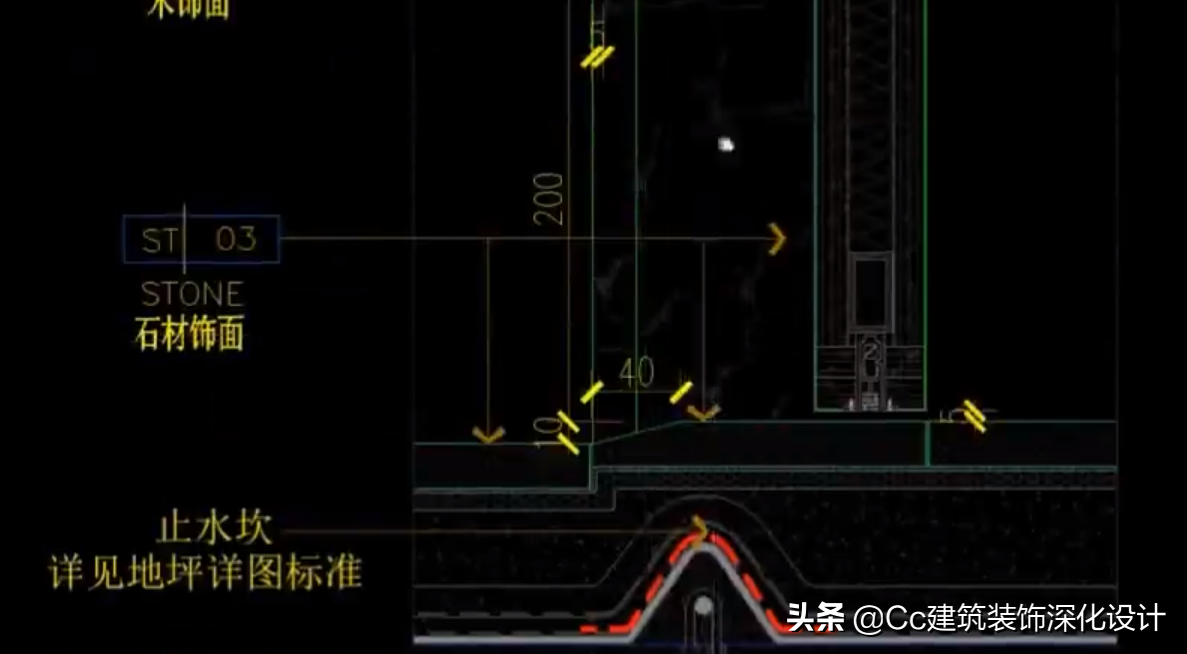

4.淋浴间、恭桶间玻璃门需采用钢化夹丝/夹绢/夹胶玻璃,厚度不低于6mm+6mm。
5.淋浴间、恭桶间门设计管控参见第一章节项目概况——样板间设计要点解析二第14条把控点。
6.淋浴间、恭桶间之间金属立柱内部需衬热镀锌方管保证其稳固。
7.玻璃门下单需考虑挡水条规格,与金属立柱相接处采用磁性挡水条。
今天关于「高端酒店」酒店专项墙身造型门节点详图综合管控解析(本文来源于网络,向原作者致谢!)就分享到这里,希望对你有所启发,不合理之处,也欢迎留言补充,大家一起探讨学习……
