为配合穿插施工高品质要求,明确薄抹灰工艺的标准做法。提高抹灰实测实量、 观感质量、 现场整洁度, 从而提升客户对于工程质量的满意度。
适用于碧桂园集团所有薄抹灰工艺的 SSGF 工业化建造体系项目。
(一)原则上要求所有拟采用薄抹灰工艺的项目均按此做法执行;
(二)本标准做法的前提条件是采用高精度砌块施工工艺,砌筑工程质量需满足本企业的最新技术要求。
(一)施工工艺
(二)施工控制要点
1. 户内、公共部位、消防楼梯间,墙面抹灰厚度要求≤5mm。

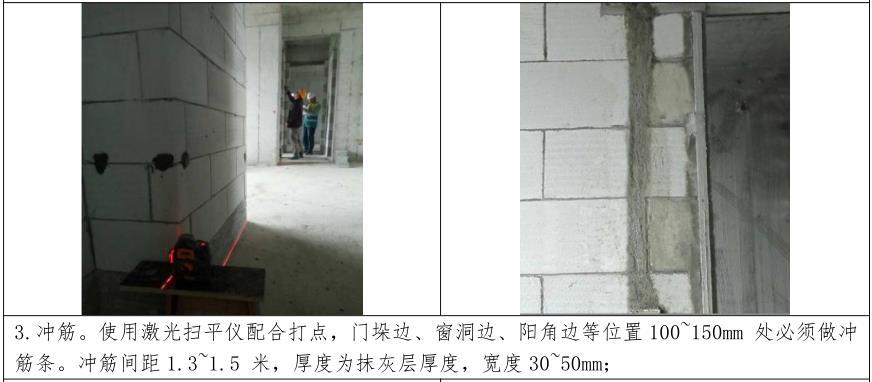

2.结构施工时, 与砌体交接的部位, 要先预留 100mm(宽) ×8~10mm(深)的压槽,以便抹灰时挂网(规格 160g/m2 玻纤网)处理。
3.冲筋条两侧抹灰须压紧压实,不留空腔气泡。
4.踢脚线部位抹灰基层清理要仔细,抹灰面收平时动作要慢,防止刮尺将灰带起而引起的空鼓。

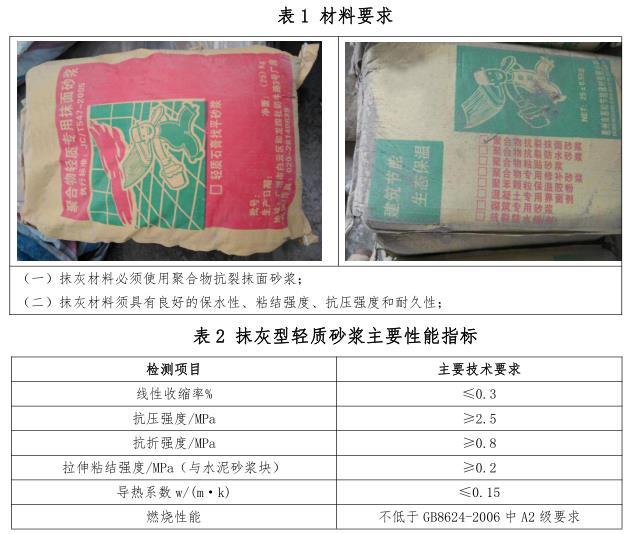

5.厨卫间、公共部位等贴砖墙面,使用聚合物抹面抗裂砂浆进行抹灰。
6.铝合金、入户门、防火门边收口时,需压住边框 5mm。
7.需做保温的墙面,保温材料的选用及厚度由设计确定。
(一)所有隐蔽工程(螺杆洞的封堵、挂网)必须进行验收并资料存档。
(二)抹灰工程大面积施工前必须组织样板验收,验收合格后方可大面积施工。联合验收甲方工程师组织,工程部、项目部、总包、监理单位参加。
(三)施工现场必须要求工人使用计量设备进行材料拌制,如发现不按配比加水进行拌制的,甲方有权对施工单位进行罚款。
(四)抹灰过程中,甲方可指定进行拉拔试验抽查,不合格的将按合同进行违约处罚。
