练习题
某群体工程,主楼地下二层,地上八层,总建筑面积26800m2,现浇钢筋混凝土框剪结构。经公开招投标,总承包单位以31922.13万元中标,其中暂定金额1000元。建设单位分别与施工单位、监理单位按照《建设工程施工合同(示范文本)》《建设工程监理合同(示范文本)》签订了施工合同和监理合同。
施工合同工期25个月,2016年7月1日开工,合同约定在项目开工前7天内支付工程预付款,预付比例为中标价(不含哲列金额)的20%,由于该工程急于投入使用,在合同中还约定,工程每提前(或拖延)1天奖励(或罚款)6000元(含税费)。
合同履行过程中,发生了下列事件:
事件1:某单位工程的施工进度计划网络图如下图所示。因工艺设计采用某专利技术,工作F需要工作B和工作C完成以后才能开始施工。施工单位对该进度计划网络图进行了调整。

施工进度计划网络图
事件2:总承包单位于合同约定之日正式开工,截至2016年7月8日建设单位仍未支付工程预付款,于是总承包单位向建设单位提出如下索赔:购置钢筋资金占用费1.88万元、利润18.26万元、税金0.58万元,监理工程师确认情况属实。
事件3:由于项目功能调整变更设计,导致工作C中途出现停歇,持续时间比原计划超出2个月,造成施工人员窝工损失13.6万元/月×2月=27.2万元。
事件4:当地发生百年一遇大暴雨引发泥石流,导致工作E停工,清理恢复施工共用时3个月,造成施工设备损失费用8.2万元、清理和修复工程费用24.5万元。
针对上述事件2~事件4,施工单位在有效时限内分别向建设单位提出了工期索赔及费用索赔(所有事项均与实际相符)。最后该工程按合同工期完成。
问题:
1.绘制事件1中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月),说明调整后的工期能否满足合同要求。
2.说明事件2中总承包单位的哪些索赔成立。
3.事件3中,施工单位的工期索赔和费用索赔是否成立?说明理由。
4.事件4中,施工单位的工期索赔和费用索赔是否成立?说明理由。
5.计算该工程的工期奖罚款。
参考答案:
问题1:

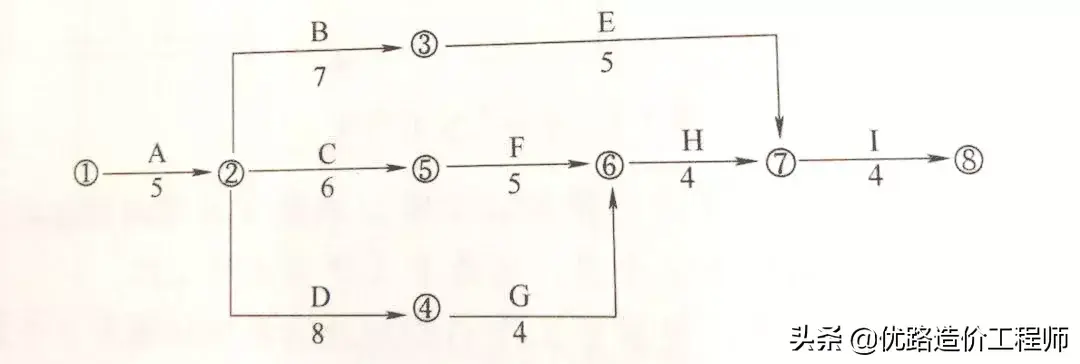

(1)调整之后的网络图如下图所示:
(2)关键线路为A→B→F→H→I和A→D→G→H→I,
总工期为5+7+5+4+4=25(月), 满足合同要求。
问题2:
总承包单位索赔成立的是购置钢筋资金占用费1.88万元。
问题3:
工期索赔和费用索赔均成立。理由:设计变更是建设单位应承担的责任事件,且C工作的总时差为1个月,C工作持续时间比原计划超出2个月,影响总工期1个月,所以工期索赔1个月,费用索赔为27.2万元。
问题4:
工期索赔不成立,施工设备损失索赔不成立,清理修复工程费用的索赔成立。理由:百年一遇大暴雨引发泥石流为不可抗力,不可抗力工期损失是建设单位应承担的风险,但E工作总时差为4个月,停工3个月未超出其总时差,对工期无影响。不可抗力施工单位的设备失是施工单位自己应承担的责任,所以施工设备损失8.2万元索赔不成立,清理修复工程费用是建设单位应承担的责任,清理修复工程费用24.5万元索赔成立。
问题5:
上述四个事件发生之后,关键线路为A→C→F→H→I,
新合同工期为5+(6+2)+5+4+4=26(月),
该工程实际工期为25个月,所以工期奖励为:
(26-25)×30×6000=180000(元)=18(万元)。
今天的案例题,你做对了吗?案例考试虽然,但题型都是固定的,一定要多练习才能快速提分哦~
版权声明:我们致力于保护作者版权,注重分享,被刊用文章【造价案例答案(@造价考生)】因无法核实真实出处,未能及时与作者取得联系,或有版权异议的,请联系管理员,我们会立即处理! 部分文章是来自自研大数据AI进行生成,内容摘自(百度百科,百度知道,头条百科,中国民法典,刑法,牛津词典,新华词典,汉语词典,国家院校,科普平台)等数据,内容仅供学习参考,不准确地方联系删除处理!;
